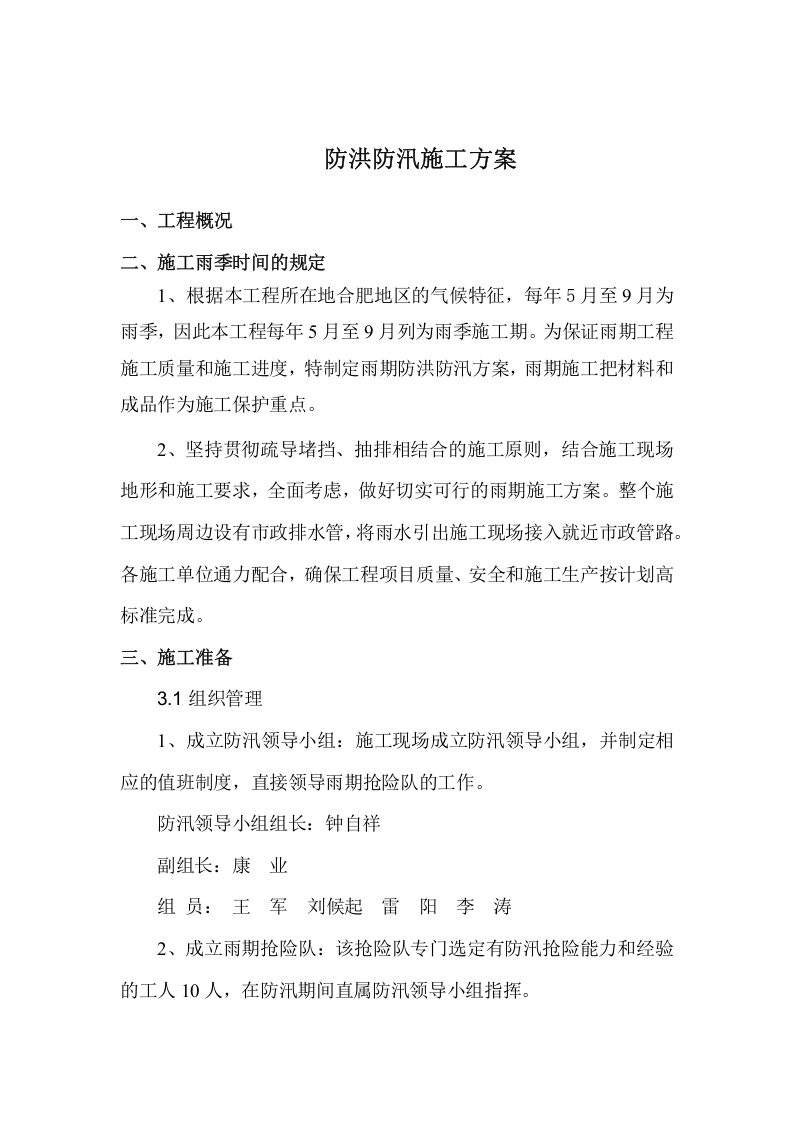

防洪防汛施工方案
一、工程概况
二、施工雨季时间的规定
1
、
根据本工程所在地合肥地区的气候特征,每年5月至
9
月为雨季,因此本工程每年
5
月至
9
月列为雨季施工期。
为保证雨期工程施工质量和施工进度,特制
定雨期
防洪防汛方案,雨
期施工把
材料和成品作为施工保护重点。
坚持贯彻疏导堵挡、抽排相结合的施工原则,结合施工现场地形和施工要求,全面考虑,做好切实可行的雨
期施工
方案。整个施工现场周边设有市政排水管,将雨水引出施工现场接入就近市政管路。各施工单位通力配合,确保工程项目质量、安全和施工生产按计划高标准完成。
三、施工准备
3.1
组织管理
1
、成立防汛领导小组:施工现场成立防汛领导小组,并制定相应的值班制度,直接领导雨期抢险队的工作。
防汛领导小组组长:钟自祥
副组长:康
业
组
员:
王
军
刘候起
雷
阳
李
涛
成立雨期抢险队:该抢险队专门选定有防汛抢险能力和经验的工人
10
人,在防汛期间直属防汛领导小组指挥。
防汛小组及抢险队职责
1
、防汛小组在公司统一领导下,负责现场全面雨
施管理
和指挥协调,确保施工班组安全生产。保质保量按期顺利完成施工任务。
2
、及时掌握天气变化情况,合理组织劳动力安排生产,材料部门按计划保证足够防汛材料,随时听候调用,保证防汛工作顺利进行。
3
、防汛期间每天将天气预报情况公布,使人人心中有雨情,发现隐患能够及时处理。现场实行全天
24
小时值班制,以便及时解决和处理施工现场各种意外情况。
3.2
雨季施工要求和防护部署
1
、
在进入
雨季
施工前对项目
部参施人员
进行
雨季施工
培训,对项目部各级管理人员
进行
技术业务培训,明确职责。组织各施工队的技术、质量、试验等人员
进行雨季施工
专题培训,使他们熟悉
并
掌握
雨季
施工
操作
规程。
设专人查看天气预报,
根据
天气预报
做出判断
以
指导施工
,并做好防汛排洪工作。
2
、对工人生活区的厨房、宿舍、厕所、污水管等全面检查,
防止屋雨漏水
,墙根渗水,设专人清理排污管,防止污水溢流。
3
、根据施工现场情况确定排水方向,确保工地流水畅通无阻。
4
、雨季前对施工现场临水、临电、道路、机械设备、临时设施做一次全面检查,进行加固、防漏、防渗处理,发现问题,必须在雨季前解决,确保雨季正常供水、供电、通路、办公。
3.3
雨
施材料
准备
1
、材料部门按材料计划组织落实材料进场,
属雨施
防护材料必须在
