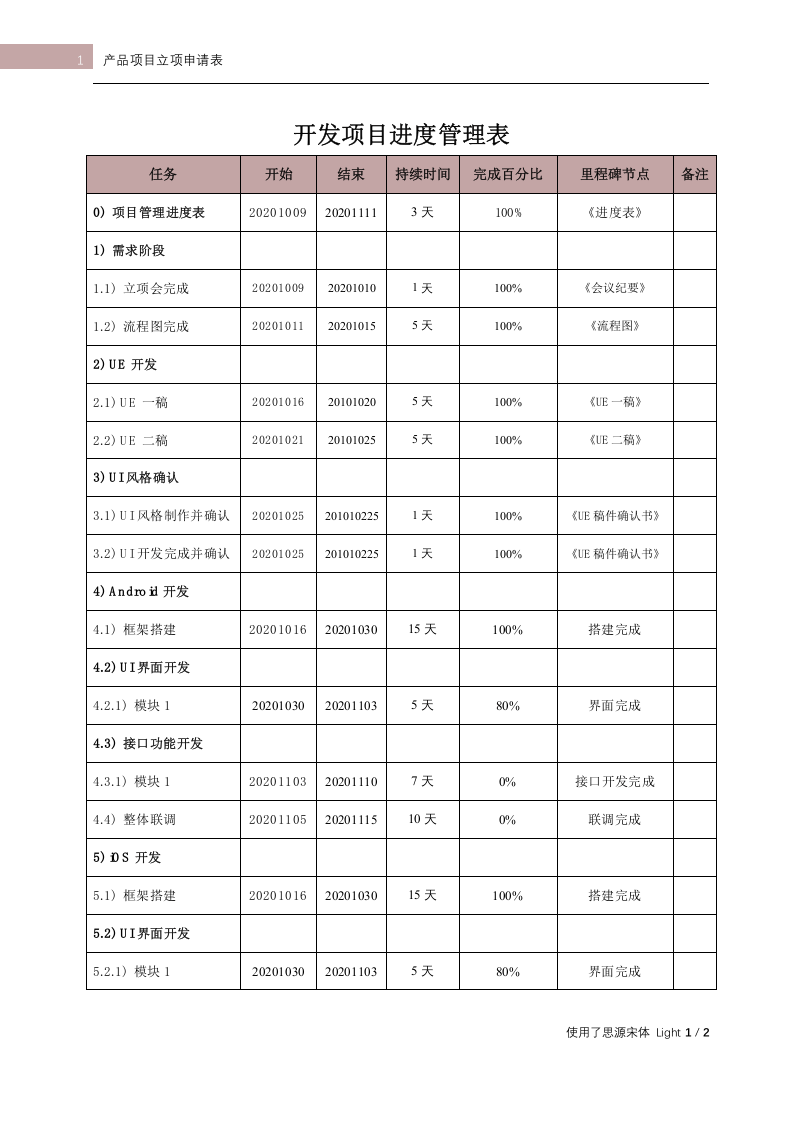

开发项目进度管理表
任务
开始
结束
持续时间
完成百分比
里程碑节点
备注
0)
项目管理进度表
2
0201009
2
0201111
3
天
1
00
%
《进度表》
1)
需求阶段
1.1)
立项会完成
2
0201009
2
0201010
1
天
1
00
%
《会议纪要》
1.2)
流程图完成
2
0201011
2
0201015
5
天
100
%
《流程图》
2) UE
开发
2.1) UE
一稿
2
0201016
2
0101020
5
天
1
00
%
《UE一稿》
2.2) UE
二稿
2
0201021
2
0101025
5
天
1
00
%
《UE二稿》
3) UI
风格确认
3.1) UI
风格制作并确认
2
0201025
2
01010225
1
天
1
00
%
《UE稿件确认书》
3.2) UI
开发完成并确认
2
0201025
2
01010225
1
天
1
00
%
《UE稿件确认书》
4) Android
开发
4.1)
框架搭建
2
0201016
2
0201030
1
5
天
1
00
%
搭建完成
4.2) UI
界面开发
4.2.1)
模块
1
2
0201030
2
0201103
5
天
8
0
%
界面完成
4.3)
接口功能开发
4.3.1)
模块
1
2
0201103
2
0201110
7
天
0%
接口开发完成
4.4)
整体联调
2
0201105
2
0201115
10
天
0%
联调完成
5) iOS
开发
5.1)
框架搭建
2
0201016
2
0201030
1
5
天
1
00
%
搭建完成
5.2) UI
界面开发
5.2.1)
模块
1
2
0201030
2
0201103
5
天
8
0
%
界面完成
5.2.2)

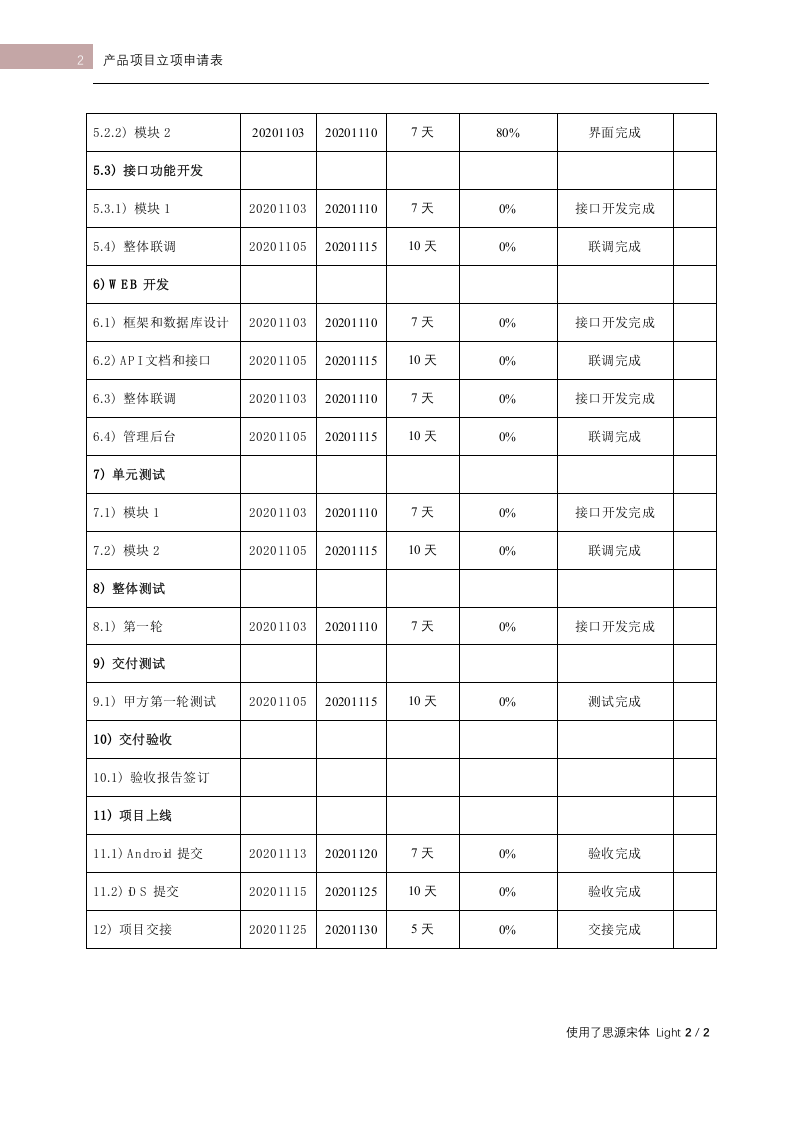

模块
2
2
0201103
2
0201110
7
天
8
0
%
界面完成
5.3)
接口功能开发
5.3.1)
模块
1
2
0201103
2
0201110
7
天
0%
接口开发完成
5.4)
整体联调
2
0201105
2
0201115
10
天
0%
联调完成
6) WEB
开发
6.1)
框架和数据库设计
2
0201103
2
0201110
7
天
0%
接口开发完成
6.2) API
文档和接口
2
0201105
2
0201115
10
天
0%
联调完成
6.3)
整体联调
2
0201103
2
0201110
7
天
0%
接口开发完成
6.4)
管理后台
2
0201105
2
0201115
10
天
0%
联调完成
7)
单元测试
7.1)
模块
1
2
0201103
2
0201110
7
天
0%
接口开发完成
7.2)
模块
2
2
0201105
2
0201115
10
天
0%
联调完成
8)
整体测试
8.1)
第一轮
2
0201103
2
0201110
7
天
0%
接口开发完成
9)
交付测试
9.1)
甲方第一轮测试
2
0201105
2
0201115
10
天
0%
测试完成
10)
交付验收
10.1)
验收报告签订
11)
项目上线
11.1) Android
提交
2
0201113
2
0201120
7
天
0%
验收完成
11.2) iOS
提交
2
0201115
2
0201125
10
天
0%
验收完成
12)
项目交接
2
0201125
2
0201130
5
天
0%
交接完成
