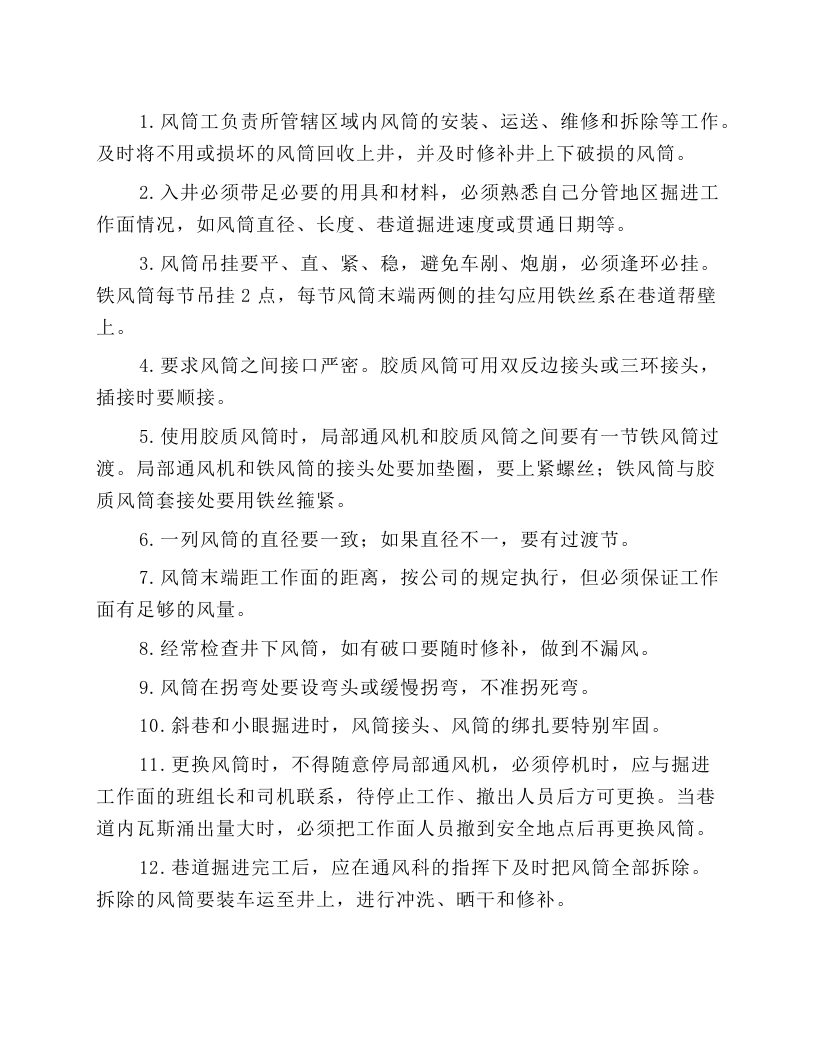

1.
风筒工负责所管辖区域内风筒的安装、运送、维修和拆除等工作。及时将不用或损坏的风筒回收上井,并及时修补井上下破损的风筒。
2.
入井必须带足必要的用具和材料,必须熟悉自己分管地区掘进工作面情况,如风筒直径、长度、巷道掘进速度或贯通日期等。
3.
风筒吊挂要平、直、紧、稳,避免车剐、炮崩,必须逢环必挂。铁风筒每节吊挂
2
点,每节风筒末端两侧的挂勾应用铁丝系在巷道帮壁上。
4.
要求风筒之间接口严密。胶质风筒可用双反边接头或三环接头,插接时要顺接。
5.
使用胶质风筒时,局部通风机和胶质风筒之间要有一节铁风筒过渡。局部通风机和铁风筒的接头处要加垫圈,要上紧螺丝;铁风筒与胶质风筒套接处要用铁丝箍紧。

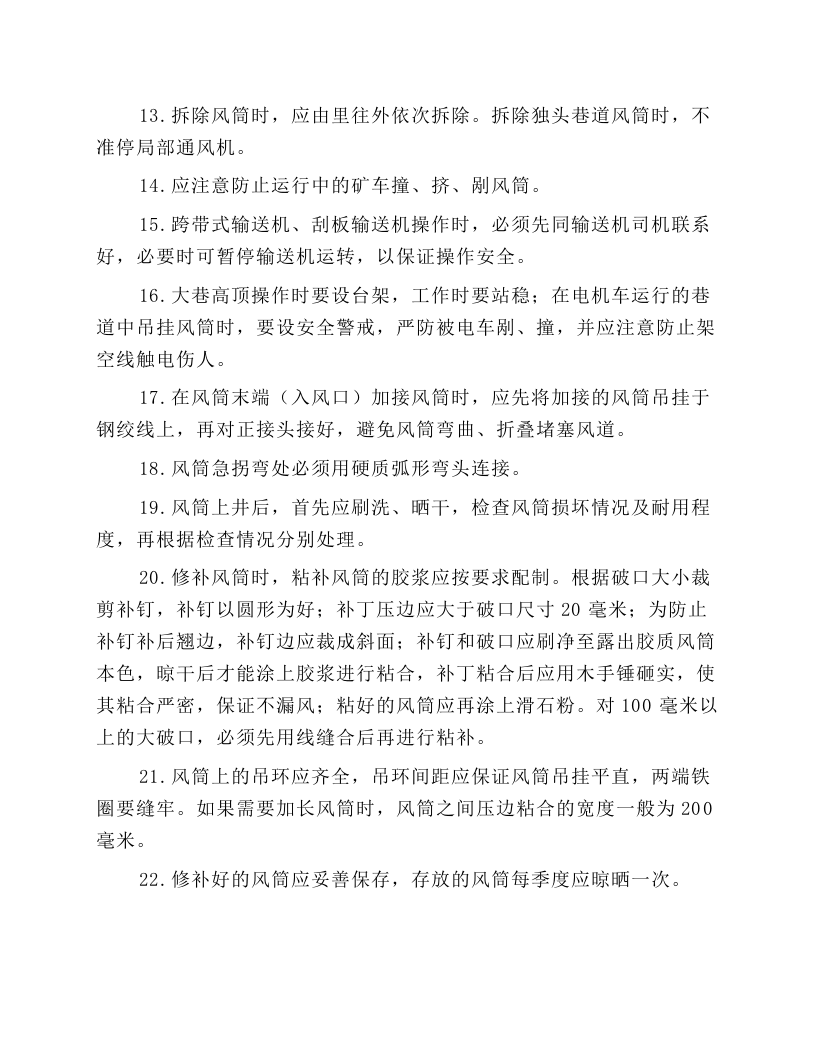

6.
一列风筒的直径要一致;如果直径不一,要有过渡节。
7.
风筒末端距工作面的距离,按公司的规定执行,但必须保证工作面有足够的风量。
8.
经常检查井下风筒,如有破口要随时修补,做到不漏风。
9.
风筒在拐弯处要设弯头或缓慢拐弯,不准拐死弯。
10.
斜巷和小眼掘进时,风筒接头、风筒的绑扎要特别牢固。

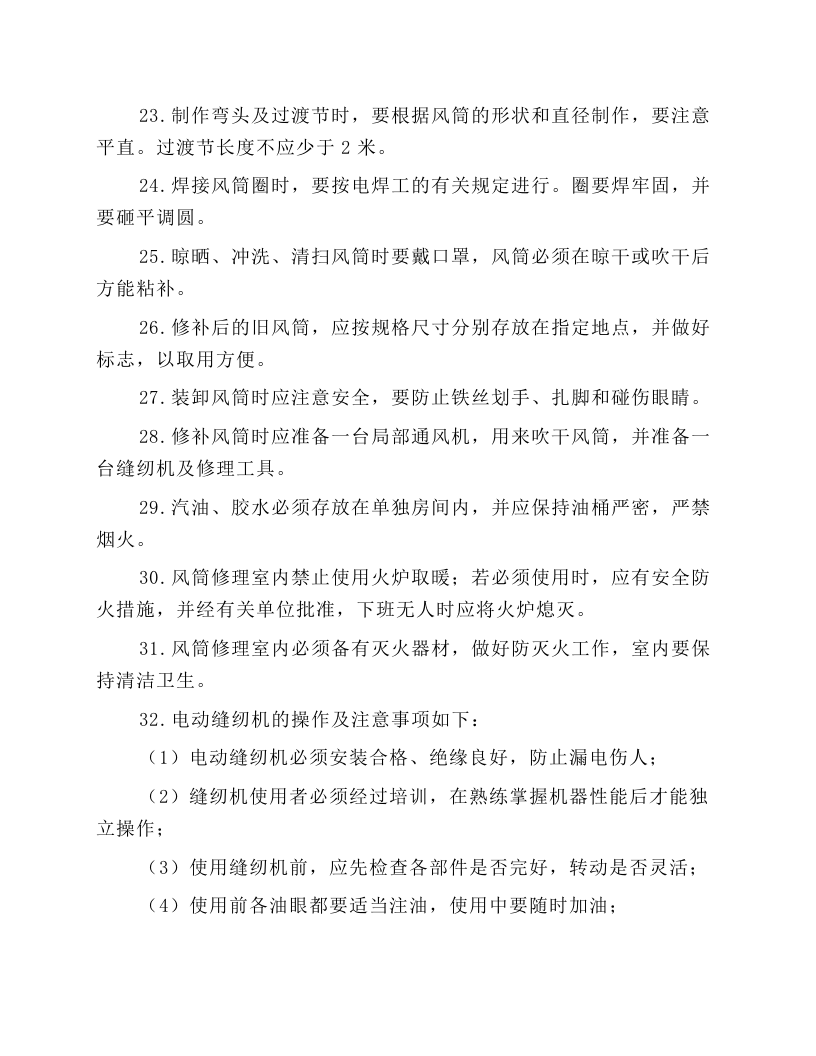

11.
更换风筒时,不得随意停局部通风机,必须停机时,应与掘进工作面的班组长和司机联系,待停止工作、撤出人员后方可更换。当巷道内瓦斯涌出量大时,必须把工作面人员撤到安全地点后再更换风筒。
12.
巷道掘进完工后,应在通风科的指挥下及时把风筒全部拆除。拆除的风筒要装车运至井上,进行冲洗、晒干和修补。
13.
拆除风筒时,应由里往外依次拆除。拆除独头巷道风筒时,不准停局部通风机。
14.
应注意防止运行中的矿车撞、挤、剐风筒。
15.

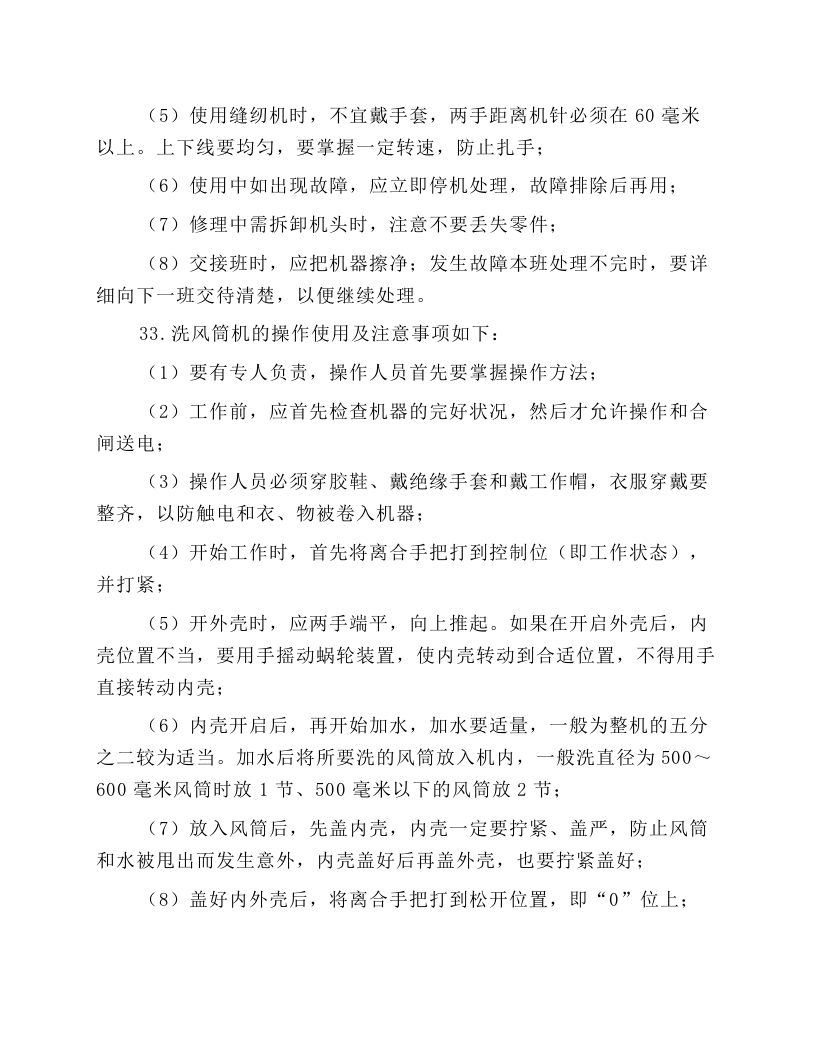

跨带式输送机、刮板输送机操作时,必须先同输送机司机联系好,必要时可暂停输送机运转,以保证操作安全。
16.
大巷高顶操作时要设台架,工作时要站稳;在电机车运行的巷道中吊挂风筒时,要设安全警戒,严防被电车剐、撞,并应注意防止架空线触电伤人。
17.
在风筒末端(入风口)加接风筒时,应先将加接的风筒吊挂于钢绞线上,再对正接头接好,避免风筒弯曲、折叠堵塞风道。
18.
风筒急拐弯处必须用硬质弧形弯头连接。
19.
风筒上井后,首先应刷洗、晒干,检查风筒损坏情况及耐用程度,再根据检查情况分别处理。
20.
修补风筒时,粘补风筒的胶浆应按要求配制。根据破口大小裁剪补钉,补钉以圆形为好;补丁压边应大于破口尺寸
20
毫米;为防止补钉补后翘边,补钉边应裁成斜面;补钉和破口应刷净至露出胶质风筒本色,晾干后才能涂上胶浆进行粘合,补丁粘合后应用木手锤砸实,
