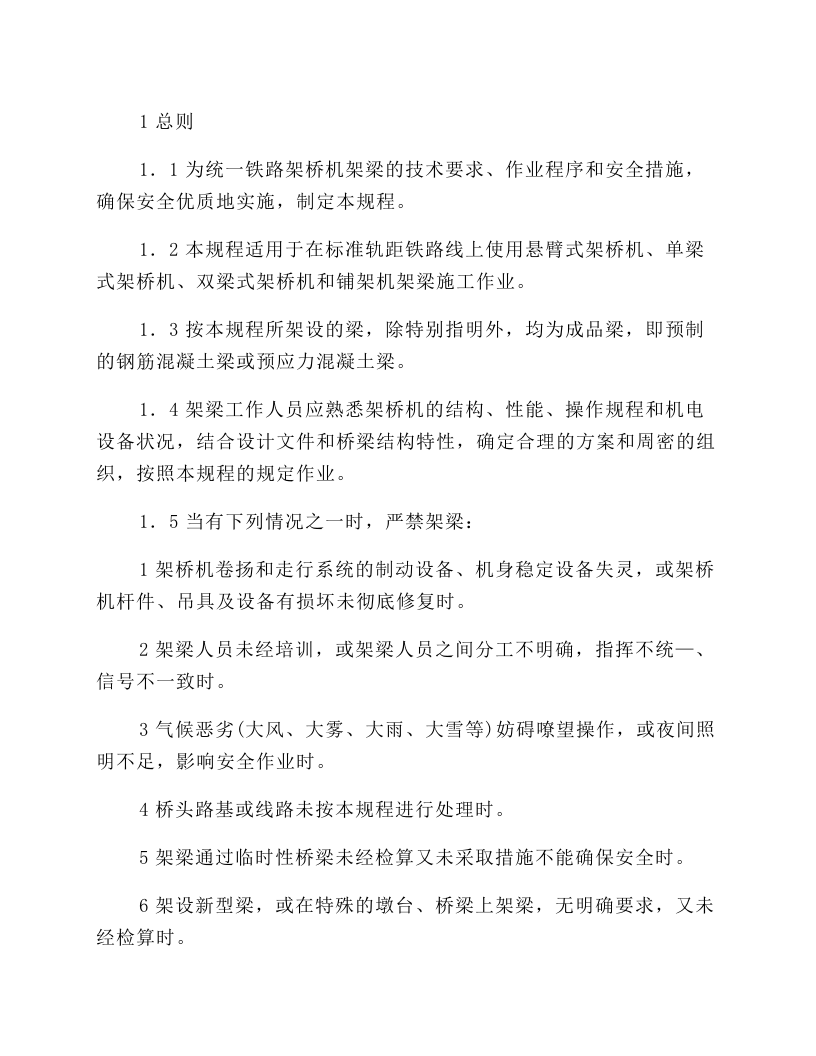

1 总 则 1 . 1 为统一铁路架桥机架梁的技术要求、作业程序和安全措施,确保安全优质地实施,制定本规程。 1 . 2 本规程适用于在标准轨距铁路线上使用悬臂式架桥机、单梁式架桥机、双梁式架桥机和铺架机架梁施工作业。 1 . 3 按本规程所架设的梁,除特别指明外,均为成品梁,即预制的钢筋混凝土梁或预应力混凝土梁。 1 . 4 架梁工作人员应熟悉架桥机的结构、性能、操作规程和机电设备状况,结合设计文件和桥梁结构特性,确定合理的方案和周密的组织,按照本规程的规定作业。 1 . 5 当有下列情况之一时,严禁架梁: 1 架桥机卷扬和走行系统的制动设备、机身稳定设备失灵,或架桥机杆件、吊具及设备有损坏未彻底修复时。 2 架梁人员未经培训,或架梁人员之间分工不明确,指挥不统 — 、信号不一致时。 3 气候恶劣 ( 大风、大雾、大雨、大雪等 ) 妨碍嘹望操作,或夜间照明不足,影响安全作业时。 4 桥头路基或线路未按本规程进行处理时。 5 架梁通过临时性桥梁未经检算又未采取措施不能确保安全时。 6 架设新型梁,或在特殊的墩台、桥梁上架梁,无明确要求,又未经检算时。 7 在运输、装卸过程中,梁表面受到损伤又未整修完好时。 1 . 6 铁路架桥机架梁,除应符合本规程外,尚应符合国家现行有关强制性标准的规定。 2 桥头作业 2 . 1 架梁岔线 架梁岔线的设置应符合下列规定: 1 悬臂式架桥机架梁时,除有较近的站线、岔线可资利用或采用桥头卸梁方式喂梁外,应设置架梁岔线。 2 单梁式或双梁式架桥机可不设架梁岔线。 3 铺轨架梁工程量很大或桥群地段铺轨架梁机械交替作业频繁时,宜在适当地点设置交会铺轨架梁列车的临时岔线。 2 . 1 . 2 架梁岔线的布置应符合下列规定: 1 出岔地点应靠近桥头,距桥台尾的距离应大于喂梁列车长度与拨道架梁时的拨移长度。受地形条件限制需要后移时,不宜超过 300 m 。 2 岔线有效长度不应小于装一片成品梁的平车总长,另加机车或轨道车的长度。 3 岔线与正线的线间距不得小于 4 . 5 m ;困难情况下可减至 4 . 2m ,小于 4 . 2m 时必须设人防护。 4 在曲线上出岔时,应设在曲线外侧,线间距应保持 5 m 以上。当设在曲线内侧时,曲线半径应在 500m 以上,道岔前后应适当取直。 5 岔线坡度宜在 6 %及以下,最大不得大于 10 % o 。特殊情况应以计算确定,并制定安全防护措施。 6 架梁岔线宜选用向桥头出岔的顺开岔,但也可视地形条件选用逆桥头方向出岔的倒开岔。当梁孔数较多,桥头距车站较远时,宜选用两端
铁路架桥机安全操作规程.docx
下载提示

欢迎注册登陆领取积分/会员免费下载--获取途径:

1.上传文档获得2积分      2.签到获取。  3.个人中心获取邀请链接邀请好友获取积分   4.参加首页活动免费获取7天/90天会员

AI助手|联系客服
