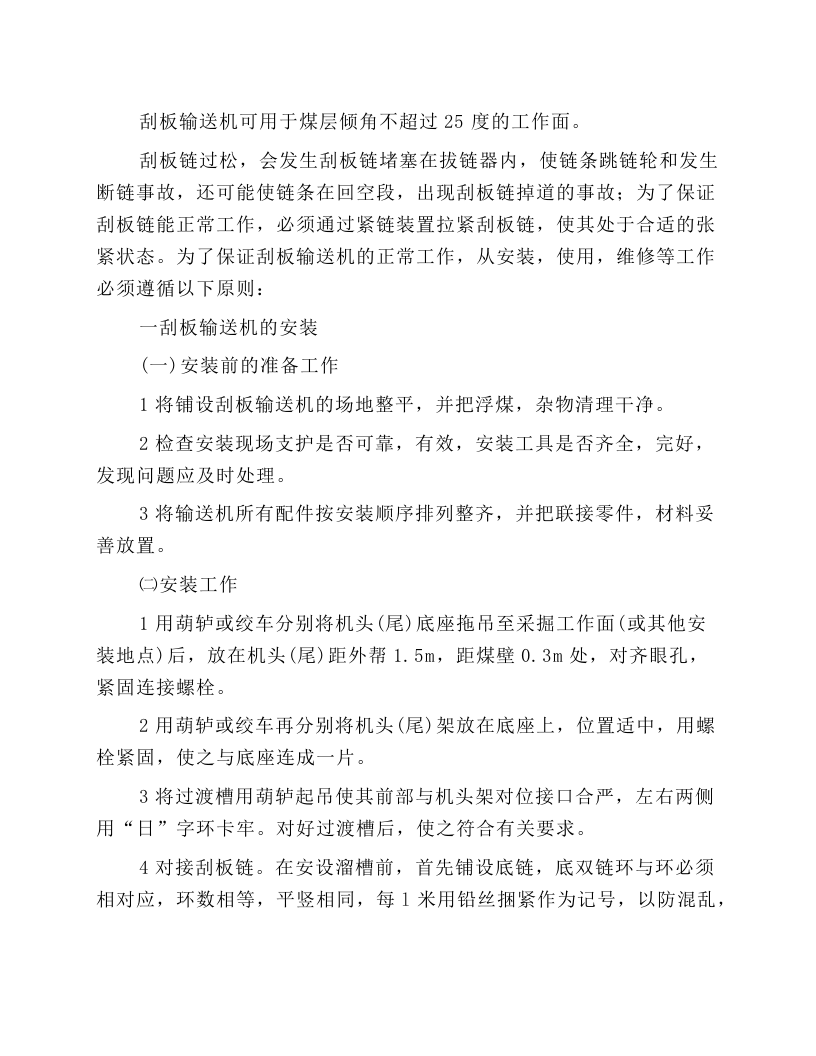

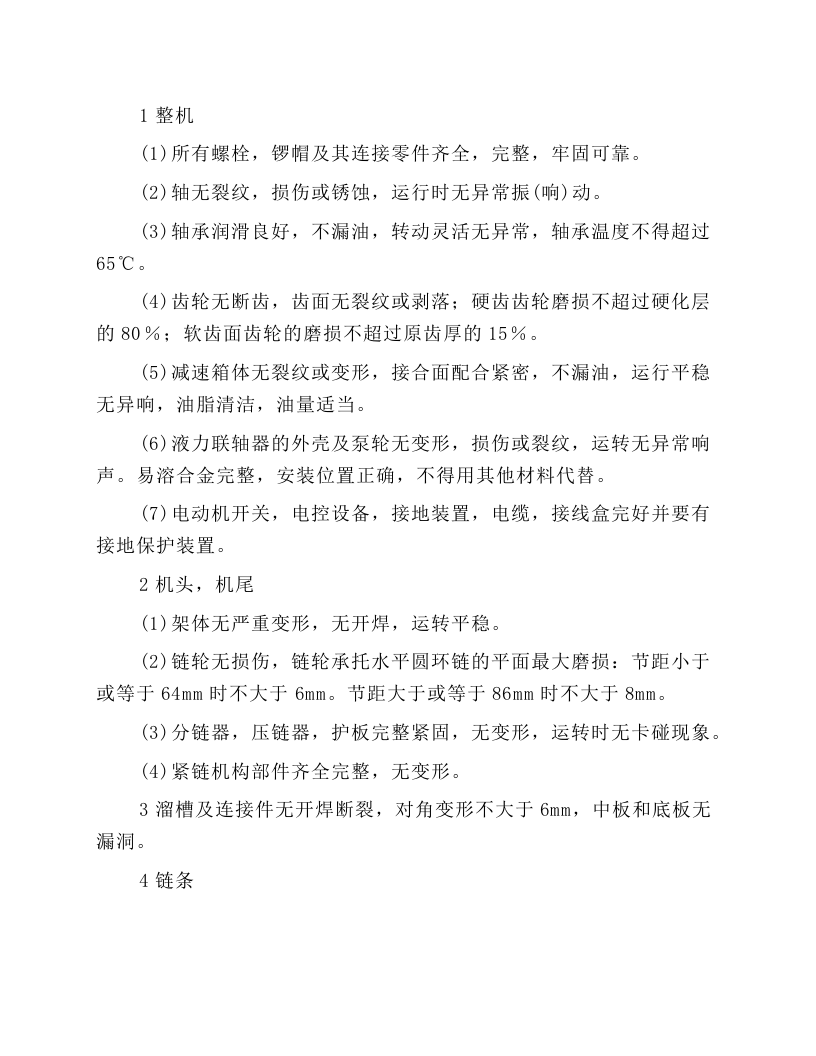

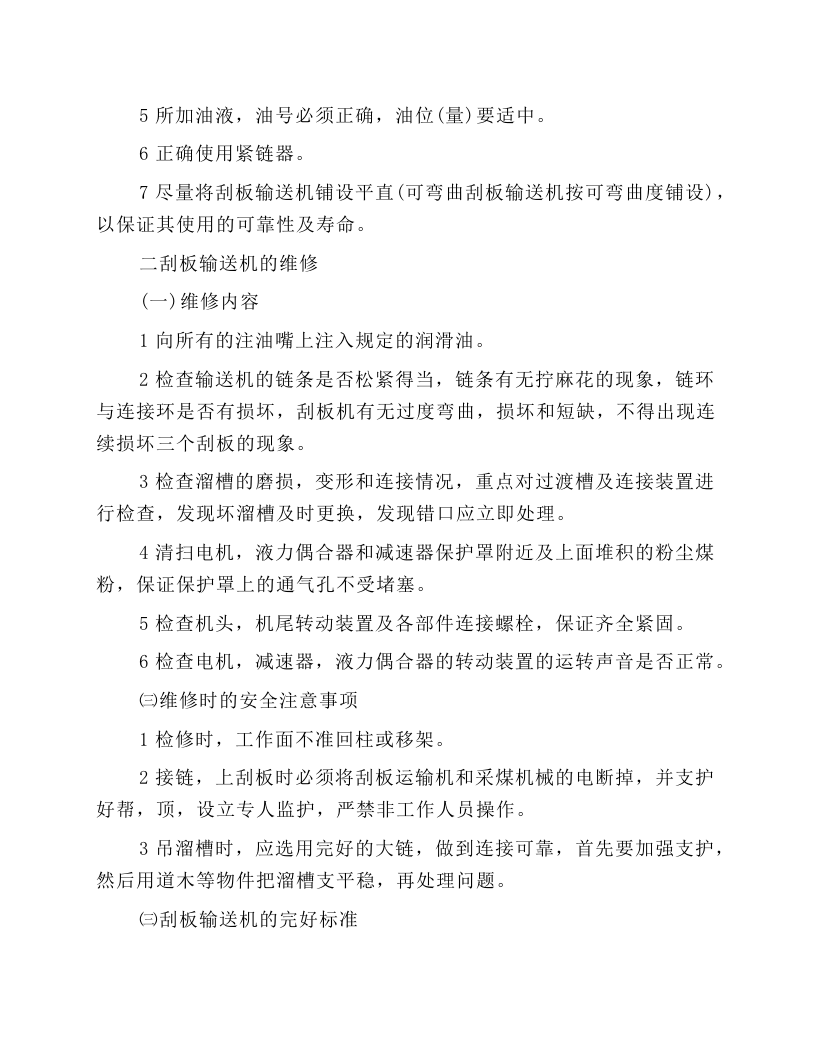

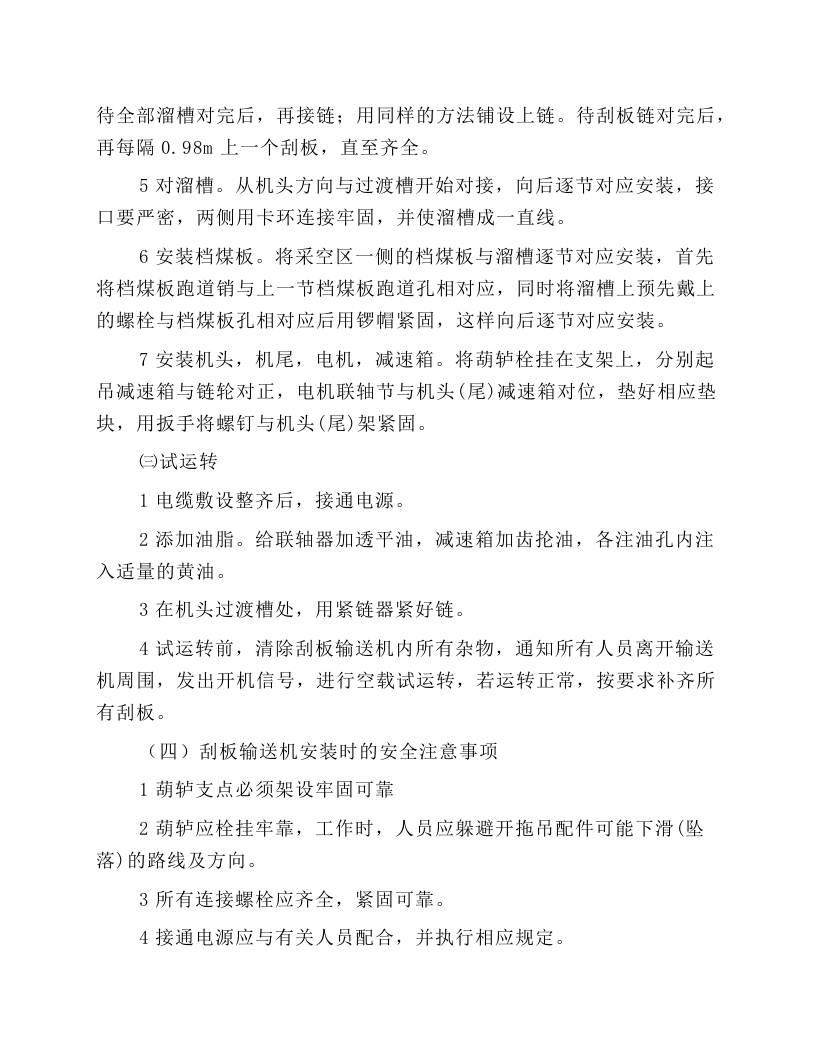

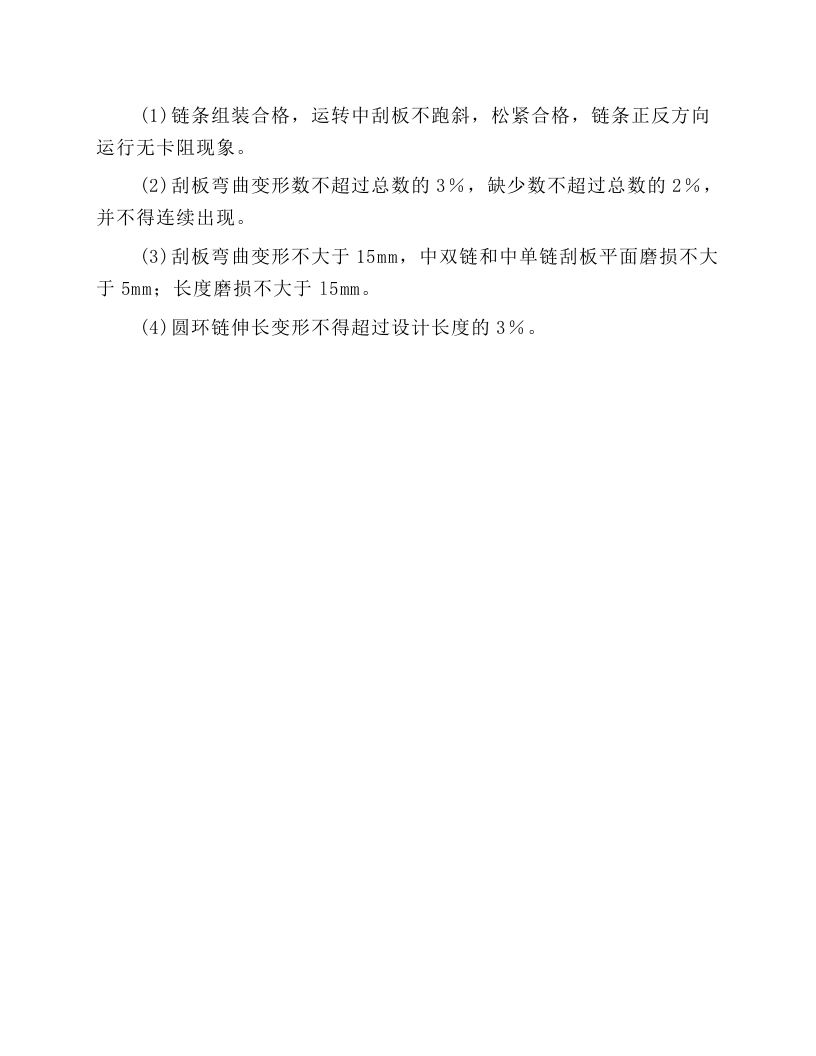

刮板输送机可用于煤层倾角不超过25度的工作面。 刮板链过松,会发生刮板链堵塞在拔链器内,使链条跳链轮和发生断链事故,还可能使链条在回空段,出现刮板链掉道的事故;为了保证刮板链能正常工作,必须通过紧链装置拉紧刮板链,使其处于合适的张紧状态。为了保证刮板输送机的正常工作,从安装,使用,维修等工作必须遵循以下原则: 一刮板输送机的安装 (一)安装前的准备工作 1将铺设刮板输送机的场地整平,并把浮煤,杂物清理干净。 2检查安装现场支护是否可靠,有效,安装工具是否齐全,完好,发现问题应及时处理。 3将输送机所有配件按安装顺序排列整齐,并把联接零件,材料妥善放置。 ㈡安装工作 1用葫轳或绞车分别将机头(尾)底座拖吊至采掘工作面(或其他安装地点)后,放在机头(尾)距外帮1.5m,距煤壁0.3m处,对齐眼孔,紧固连接螺栓。 2用葫轳或绞车再分别将机头(尾)架放在底座上,位置适中,用螺栓紧固,使之与底座连成一片。 3将过渡槽用葫轳起吊使其前部与机头架对位接口合严,左右两侧用“日”字环卡牢。对好过渡槽后,使之符合有关要求。 4对接刮板链。在安设溜槽前,首先铺设底链,底双链环与环必须相对应,环数相等,平竖相同,每l米用铅丝捆紧作为记号,以防混乱, 待全部溜槽对完后,再接链;用同样的方法铺设上链。待刮板链对完后,再每隔0.98m上一个刮板,直至齐全。 5对溜槽。从机头方向与过渡槽开始对接,向后逐节对应安装,接口要严密,两侧用卡环连接牢固,并使溜槽成一直线。 6安装档煤板。将采空区一侧的档煤板与溜槽逐节对应安装,首先将档煤板跑道销与上一节档煤板跑道孔相对应,同时将溜槽上预先戴上的螺栓与档煤板孔相对应后用锣帽紧固,这样向后逐节对应安装。 7安装机头,机尾,电机,减速箱。将葫轳栓挂在支架上,分别起吊减速箱与链轮对正,电机联轴节与机头(尾)减速箱对位,垫好相应垫块,用扳手将螺钉与机头(尾)架紧固。 ㈢试运转 1电缆敷设整齐后,接通电源。 2添加油脂。给联轴器加透平油,减速箱加齿抡油,各注油孔内注入适量的黄油。 3在机头过渡槽处,用紧链器紧好链。 4试运转前,清除刮板输送机内所有杂物,通知所有人员离开输送机周围,发出开机信号,进行空载试运转,若运转正常,按要求补齐所有刮板。 (四)刮板输送机安装时的安全注意事项 1葫轳支点必须架设牢固可靠 2葫轳应栓挂牢靠,工作时,人员应躲避开拖吊配件可能下滑(坠落)的路线及方向。 3所有连接螺栓应齐全,紧固可靠。 4接通电源应与有关人员配
刮板输送机安全使用安全技术操作规程.docx
下载提示

欢迎注册登陆领取积分/会员免费下载--获取途径:

1.上传文档获得2积分      2.签到获取。  3.个人中心获取邀请链接邀请好友获取积分   4.参加首页活动免费获取7天/90天会员

AI助手|联系客服
