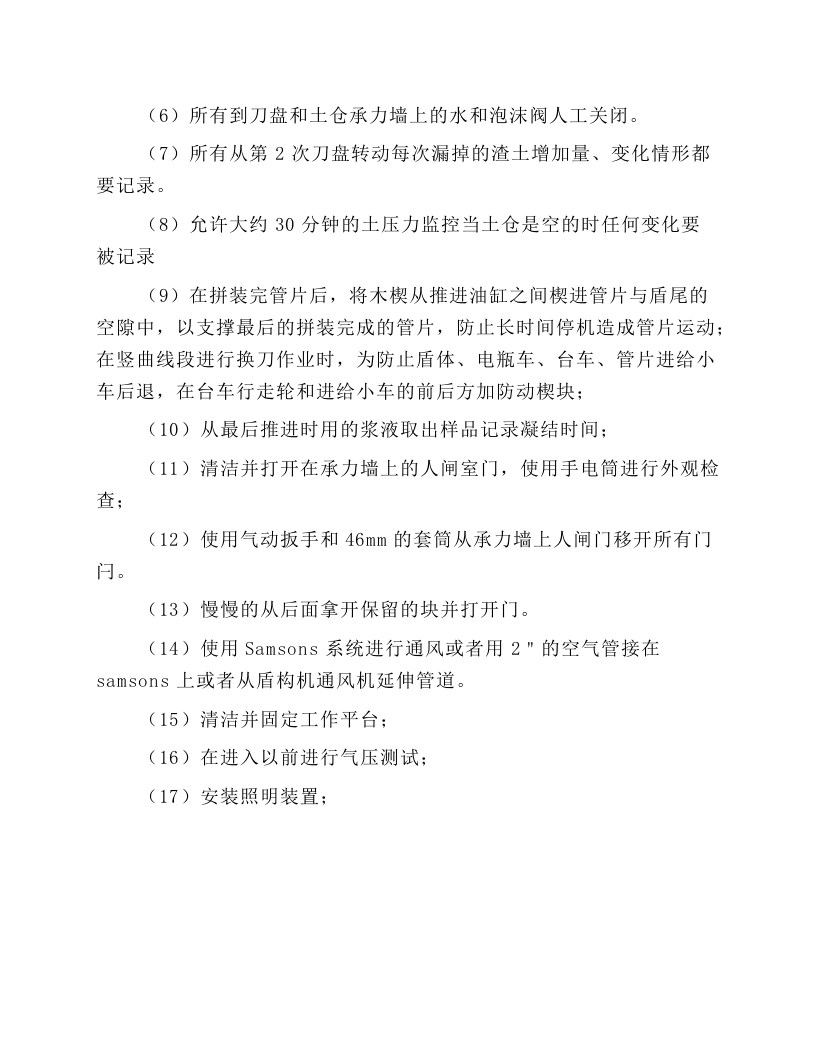

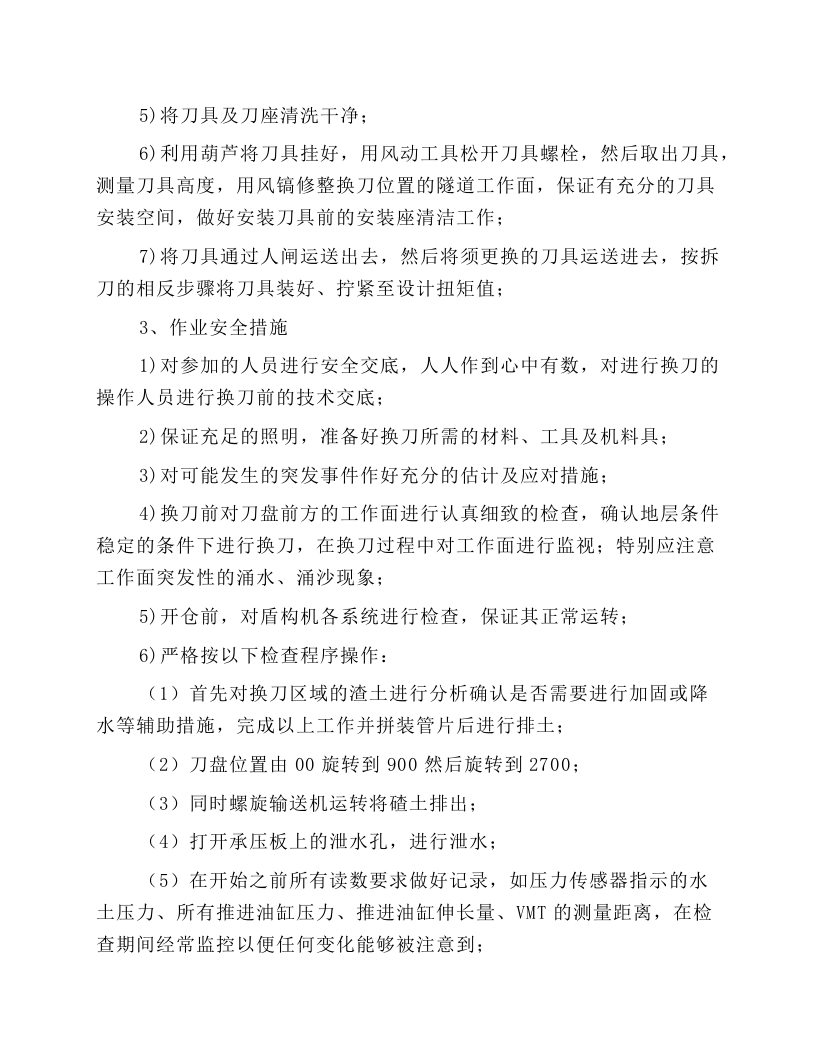

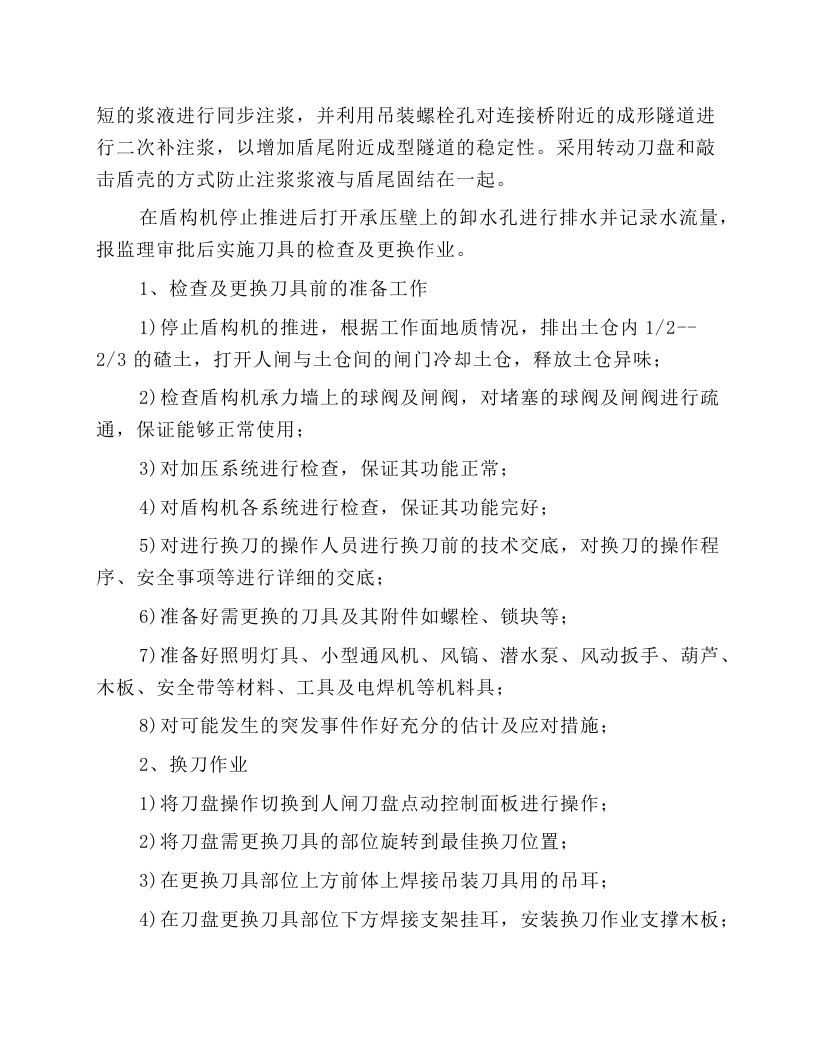

一、换刀前的材料、设备准备
更换盾构刀盘上的滚刀时
,
需要以下辅件
:
钳子、起吊装置、加长杆、装配平台、扭矩扳手;照明灯为
24V
白炽灯,
3
~
4
只;蓄电池应急照明灯
2
~
3
只;小型抽水泵
2
台;人员进入土仓内需用安全带、绳索、套鞋等。
二、更换刀具步骤
工作人员进入土仓后,清洗上部分刀具,然后在刀盘背面用卡尺检查刀具的磨损情况。按照下列步骤进行滚刀更换:
1
、
将钳子夹在滚刀的周边上,拧入吊环螺栓并使用链条予以固定,防止意外打开或坠落。
2
、
使用一个加长杆拆卸滚刀楔子及螺母。松开固定杆螺母,并向前推动楔子,直至其转动
90
度并可以向后拉动为止。
3
、
固定装配平台,并确保其得到正确的定位。
4
、
首先通过钳子,沿被拆卸的楔子方向,横向拉动滚刀,然后向后拉动至装配平台,并使用起吊装置提起滚刀。
5
、
清理滚刀刀座,并按相反顺序的步骤安装新滚刀。
6
、
更换滚刀后,将固定杆的螺栓紧固至规定的力矩。盖形螺母和锁止螺母一样,起到锁止螺栓并保护螺纹的作用。
在刀具更换完成后,可清理土仓,关闭仓门。人员退出后试转刀盘若干圈后,再安排人员进入土仓复紧刀具,确认上紧后,退出土仓,关闭仓门。
三、更换刀具作业的安全说明
因为可能会出现开挖面部分倒塌的情况,所以进入土仓非常危险。在整个时间内都必须非常仔细地观察开挖面状态。作为紧急安全室,前室必须始终让所有人进入,不能被管路堵塞。所有需要的起重工具都要固定在预定的支架上并经过检查,保证安全操作。
四、换刀作业的人员安排
安排
4
组
20
人参加换刀作业,每
2
组进行交替换刀。每组
5
人,其中
2
人在土仓内完成刀盘具的检查及拆卸、安装刀具,监查工作面的稳定情况并做好换刀作业记录,另外
2
人在人闸中,负责刀具、工具的输送、刀盘的点动操作,剩余
1
人在人闸外负责其他辅助作业。
每组完成
4
把单刃滚刀(或
16
把齿刀或
4
把边刮刀或
4
把正面齿刀)的拆装后立即撤出人闸休息,同时另外一组开始换刀作业,完成预定作业量后撤出人闸,前一组开始作业。如此反复进行,直至换完所有需更换的刀具,换刀过程中如有工作人员感到不适,立即安排其撤离换刀作业区,同时备用人员顶替其工作。
五、应急预防措施及地表监测
换刀过程中加强地面检测工作,监测频率为
3-4
次
/
天,必要时监测频率为
1
次
/2h
或
1
次
/1h
,换刀作业时派专人巡检。在盾构恢复推进前安排监测人员进行巡查工作。
