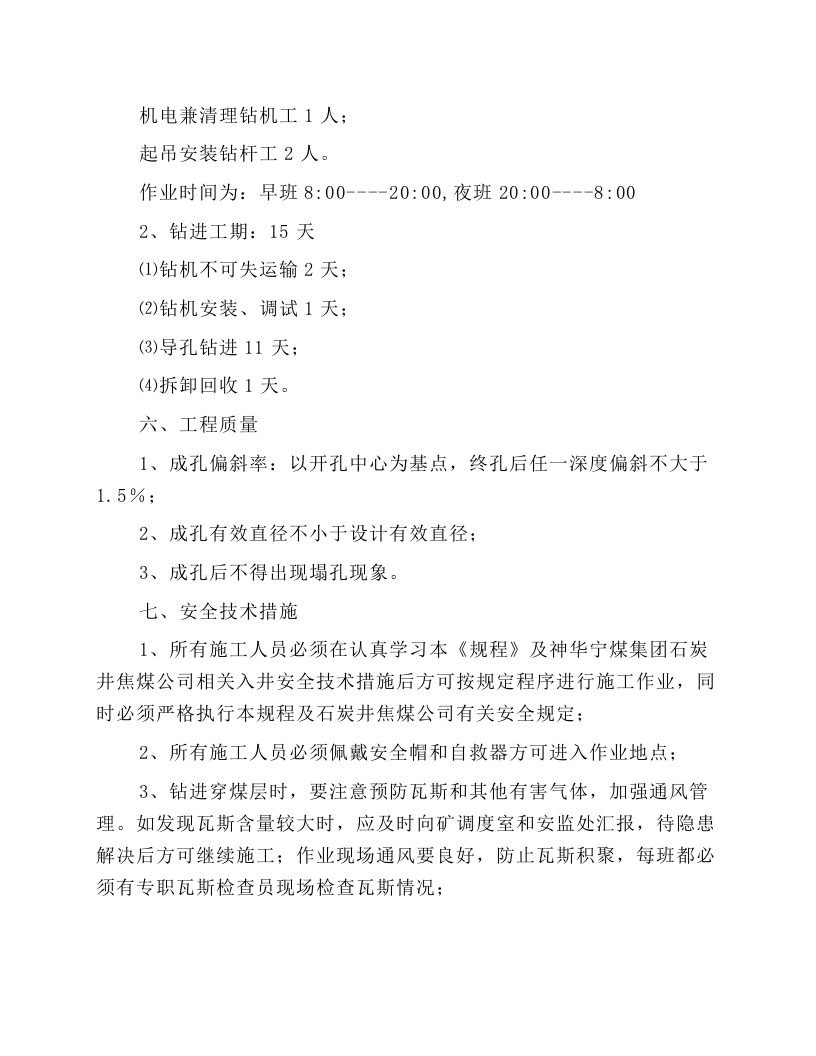

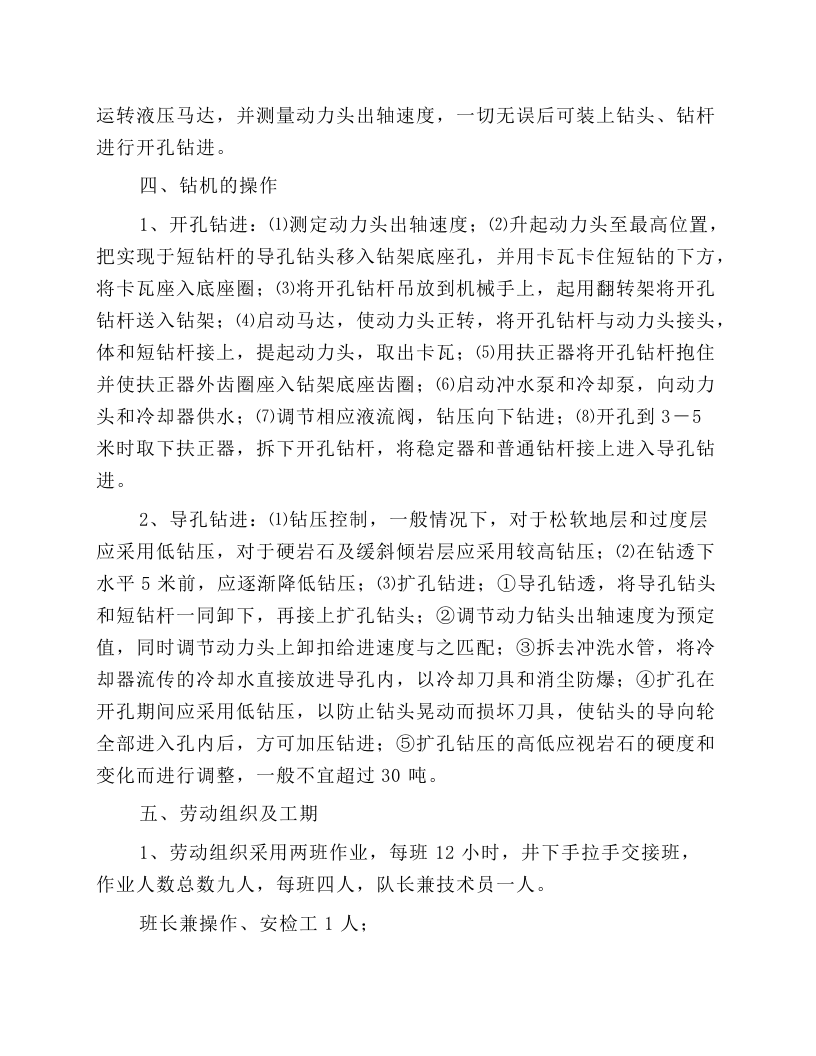

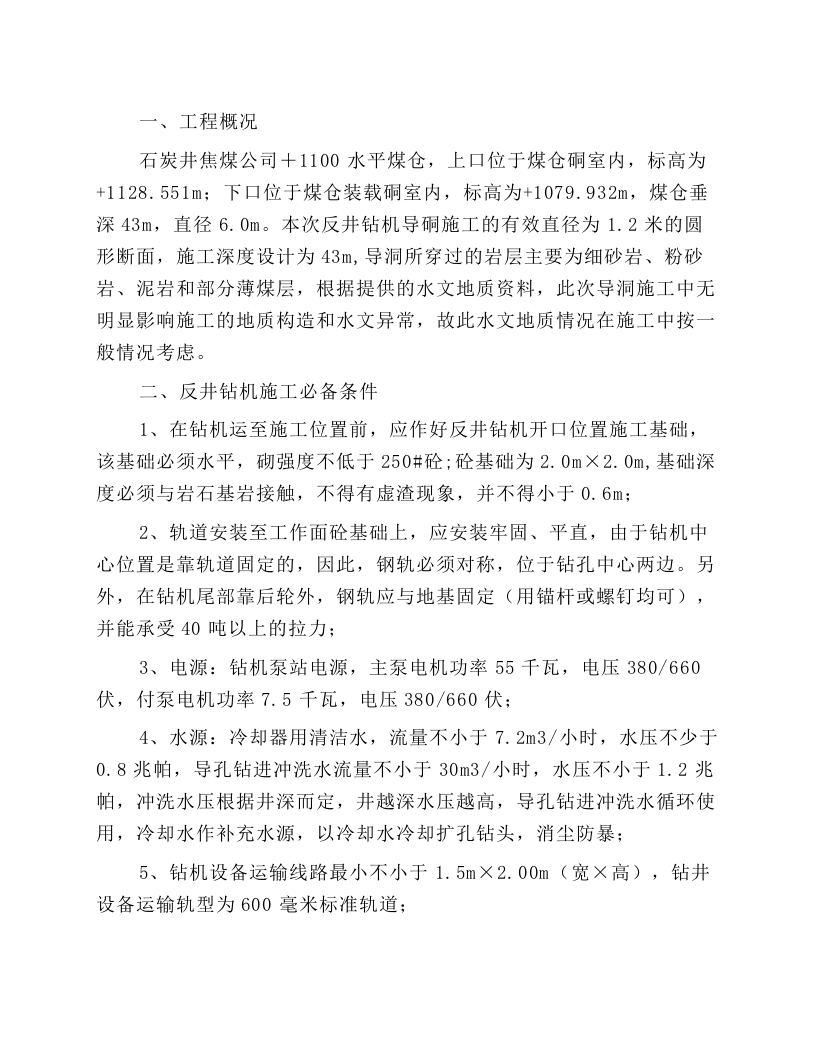

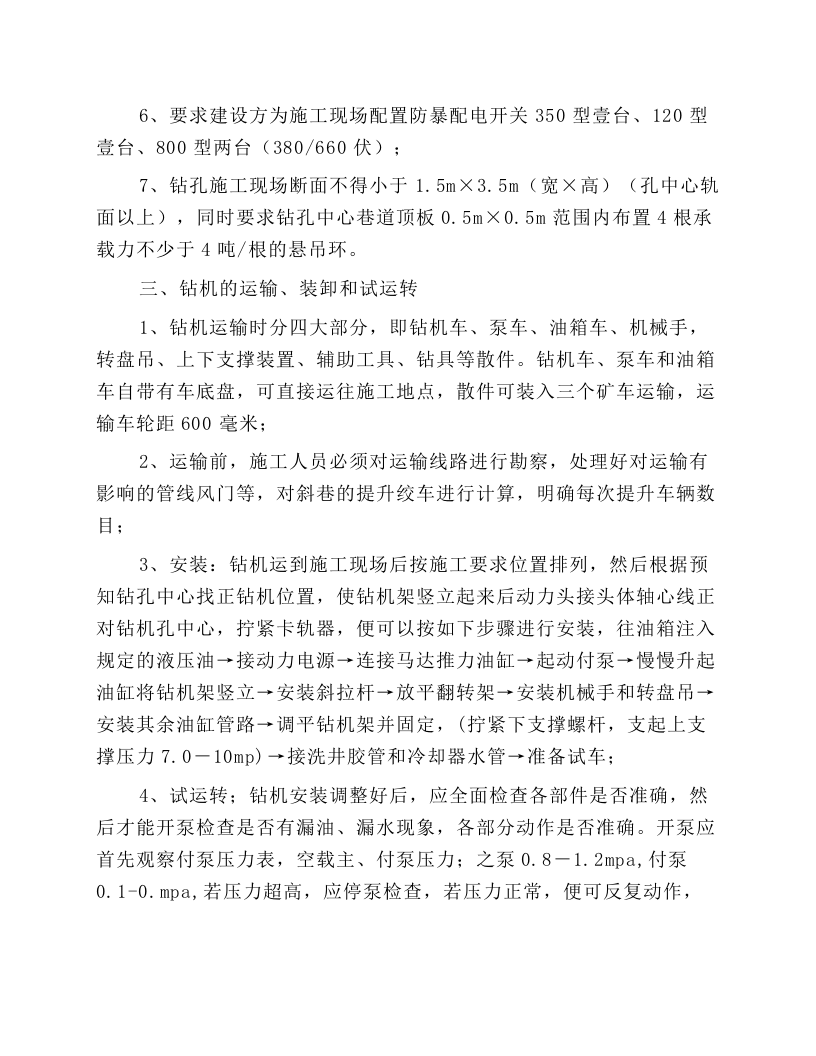

一、
工程概况
石炭井焦煤公司+
1100
水平煤仓,上口位于煤仓硐室内,标高为
+1128.551m
;下口位于煤仓装载硐室内,标高为
+1079.932m
,煤仓垂深
43m
,直径
6.0m
。本次反井钻机导硐施工的有效直径为
1.2
米的圆形断面,施工深度设计为
43m,
导洞所穿过的岩层主要为细砂岩、粉砂岩、泥岩和部分薄煤层,根据提供的水文地质资料,此次导洞施工中无明显影响施工的地质构造和水文异常,故此水文地质情况在施工中按一般情况考虑。
二、反井钻机施工必备条件
1
、在钻机运至施工位置前,应作好反井钻机开口位置施工基础,该基础必须水平,砌强度不低于
250#
砼
;
砼基础为
2.0m×2.0m,
基础深度必须与岩石基岩接触,不得有虚渣现象,并不得小于
0.6m
;
2
、轨道安装至工作面砼基础上,应安装牢固、平直,由于钻机中心位置是靠轨道固定的,因此,钢轨必须对称,位于钻孔中心两边。另外,在钻机尾部靠后轮外,钢轨应与地基固定(用锚杆或螺钉均可),并能承受
40
吨以上的拉力;
3
、
电源:钻机泵站电源,主泵电机功率
55
千瓦,电压
380/660
伏,付泵电机功率
7.5
千瓦,电压
380/660
伏;
4
、水源:冷却器用清洁水,流量不小于
7.2m3/
小时,水压不少于
0.8
兆帕,导孔钻进冲洗水流量不小于
30m3/
小时,水压不小于
1.2
兆帕,冲洗水压根据井深而定,井越深水压越高,导孔钻进冲洗水循环使用,冷却水作补充水源,以冷却水冷却扩孔钻头,消尘防暴;
5
、钻机设备运输线路最小不小于
1.5m×2.00m
(宽
×
高),钻井设备运输轨型为
600
毫米标准轨道;
6
、要求建设方为施工现场配置防暴配电开关
350
型壹台、
120
型壹台、
800
型两台(
380/660
伏);
7
、钻孔施工现场断面不得小于
1.5m×3.5m
(宽
×
高)(孔中心轨面以上),同时要求钻孔中心巷道顶板
0.5m×0.5m
范围内布置
4
根承载力不少于
4
吨
/
根的悬吊环。
三、钻机的运输、装卸和试运转
1
、钻机运输时分四大部分,即钻机车、泵车、油箱车、机械手,转盘吊、上下支撑装置、辅助工具、钻具等散件。钻机车、泵车和油箱车自带有车底盘,可直接运往施工地点,散件可装入三个矿车运输,运输车轮距
600
毫米;
2
、运输前,施工人员必须对运输线路进行勘察,处理好对运输有影响的管线风门等,对斜巷的提升绞车进行计算,明确每次提升车辆数目;
3
、安装:钻机运到施工现场后按施工要求位置排列,然后根据预知钻孔中心找正钻机位置,使钻机架竖立起来后动力头接头体轴心线正对钻机孔中心,拧紧卡轨
