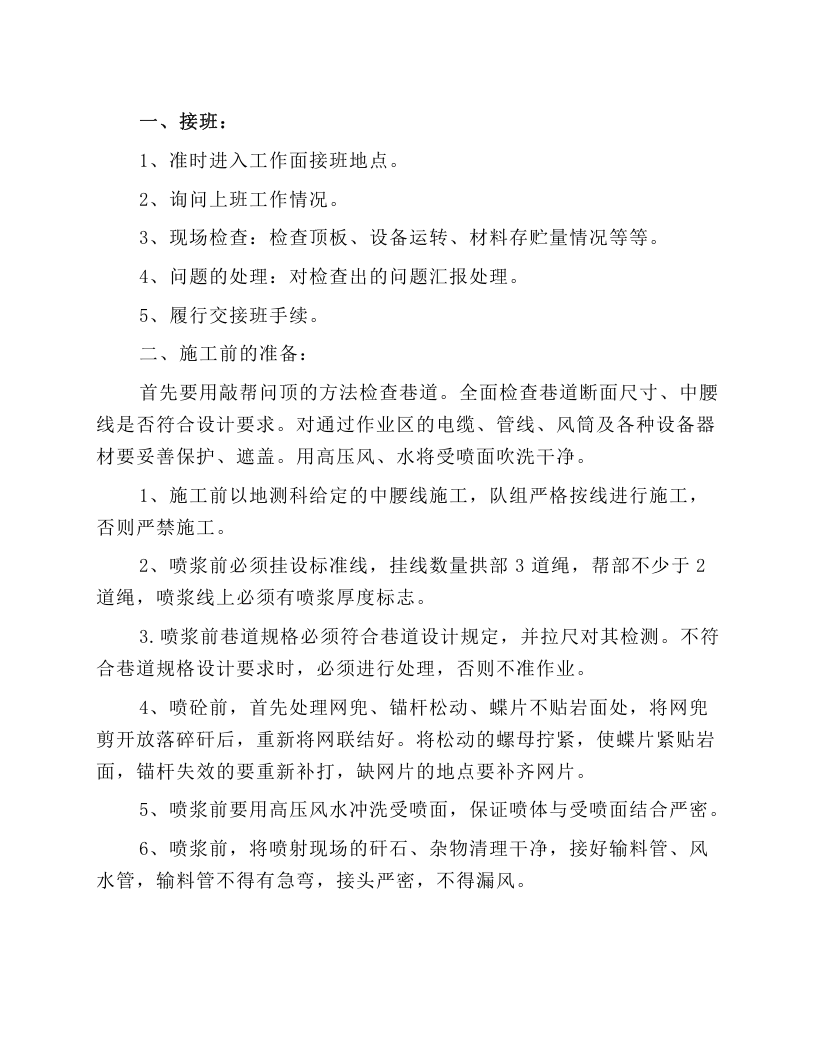

一、接班:
1
、准时进入工作面接班地点。
2
、询问上班工作情况。
3
、现场检查:检查顶板、设备运转、材料存贮量情况等等。
4
、问题的处理:对检查出的问题汇报处理。
5
、履行交接班手续。
二、施工前的准备:
首先要用敲帮问顶的方法检查巷道。全面检查巷道断面尺寸、中腰线是否符合设计要求。对通过作业区的电缆、管线、风筒及各种设备器材要妥善保护、遮盖。用高压风、水将受喷面吹洗干净。
1
、施工前以地测科给定的中腰线施工,队组严格按线进行施工,否则严禁施工。
2
、喷浆前必须挂设标准线,挂线数量拱部
3
道绳,帮部不少于
2
道绳,喷浆线上必须有喷浆厚度标志。
3.
喷浆前巷道规格必须符合巷道设计规定,并拉尺对其检测。不符合巷道规格设计要求时,必须进行处理,否则不准作业。
4
、喷砼前,首先处理网兜、锚杆松动、蝶片不贴岩面处,将网兜剪开放落碎矸后,重新将网联结好。将松动的螺母拧紧,使蝶片紧贴岩面,锚杆失效的要重新补打,缺网片的地点要补齐网片。
5
、喷浆前要用高压风水冲洗受喷面,保证喷体与受喷面结合严密。
6
、喷浆前,将喷射现场的矸石、杂物清理干净,接好输料管、风水管,输料管不得有急弯,接头严密,不得漏风。
7
、检查喷浆机是否完好,送电空载运转,紧固好摩擦板,不得出现漏风现象。
喷射人员要佩带齐全有效的劳动保护,登高作业时必须佩戴安全带。
特别提醒:敲帮问顶时,人员要站在安全地点,并清理好退路。
1
、风水管路:进行送风、给水试验,检查是否有漏风漏水现象。
2
、输料管路:检查其磨损情况,看有无漏风跑料现象
。
3
、喷枪:卸开检查拢料管、水环及其连接部件磨损情况、水孔有无堵塞。
4
、喷射机:料缸中有无杂物余料,出料弯头有无堵塞;活塞缸、压力表、电动机及各传动部件是否正常;操作手把、开关按钮是否灵活可靠;各阀门有无漏风现象;各密封部位是否密封;减速箱和各轴承是否有油。
5
、联络信号清晰、准确。
6
、照明、防尘设施是否齐全、可靠。
7
、埋设控制喷厚标志:为使喷射混凝土的厚度符合设计要求,必须预先埋设厚度标记。
8
、准备喷射材料:所需材料按作业规程规定配比,两次过筛,堆放整齐后备用。

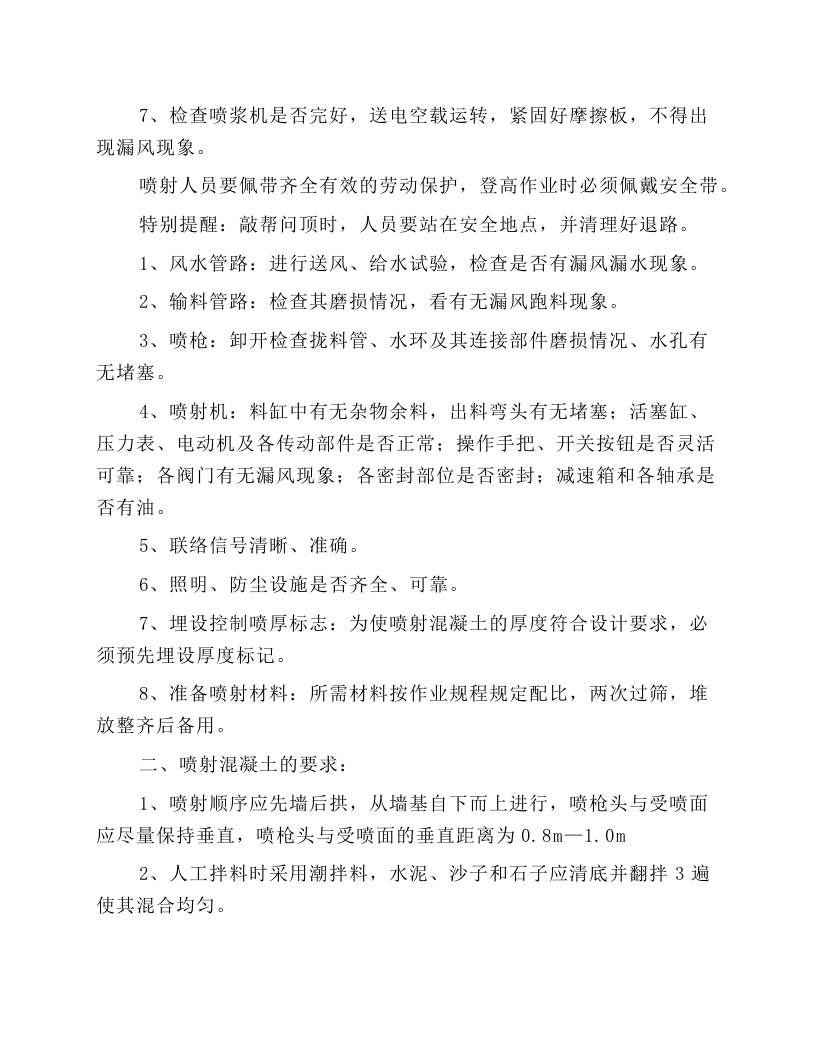

二、喷射混凝土的要求:
1
、喷射顺序应先墙后拱,从墙基自下而上进行,喷枪头与受喷面应尽量保持垂直,喷枪头与受喷面的垂直距离为
0.8m—1.0m
2
、人工拌料时采用潮拌料,水泥、沙子和石子应清底并翻拌
3
遍使其混合均匀。
3
、喷射时,喷浆机的喷射压力为

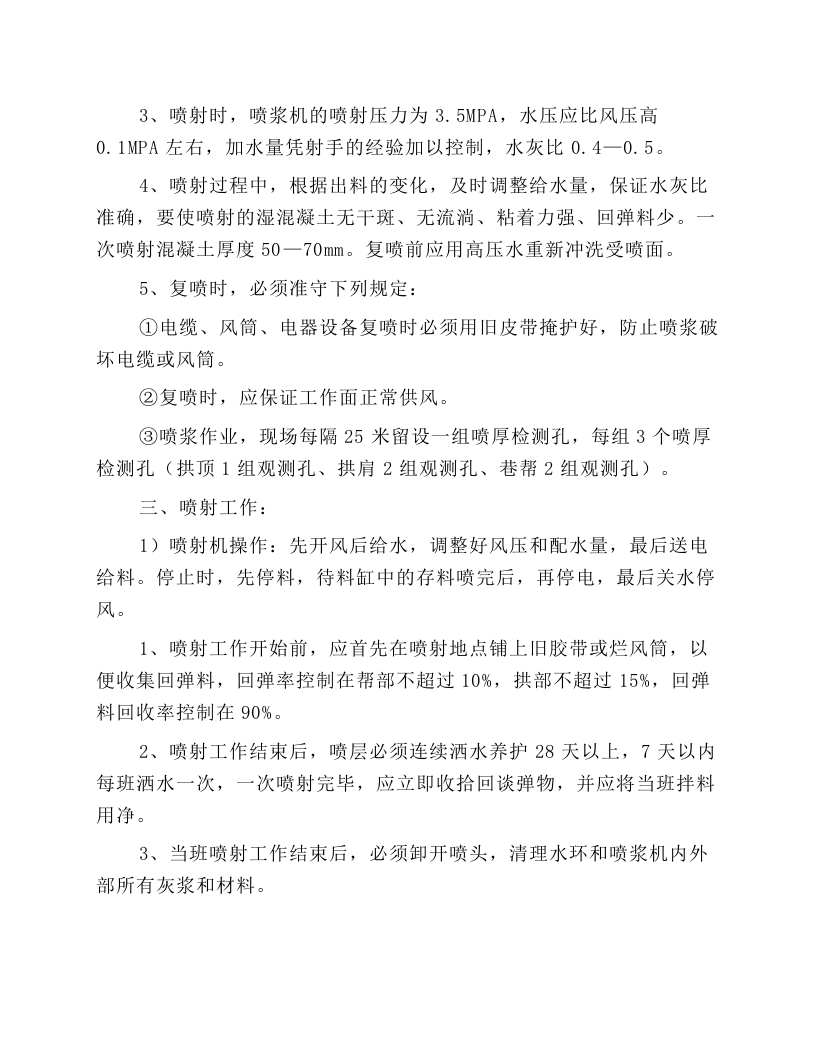

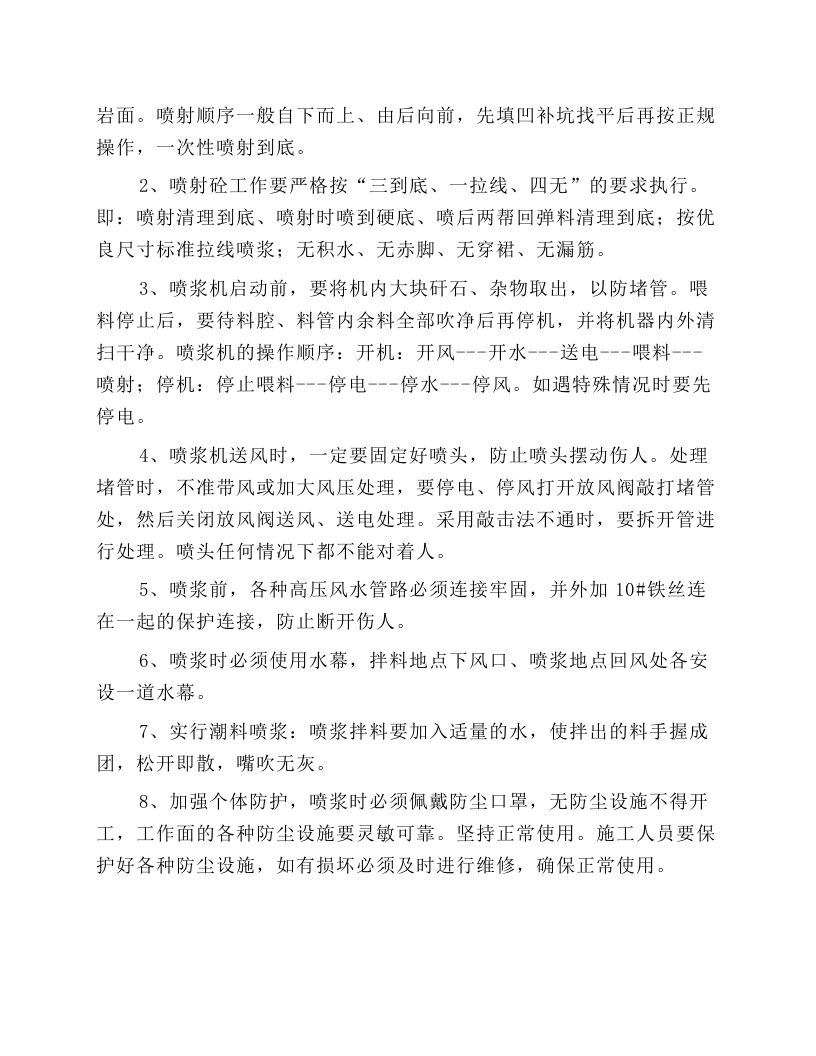

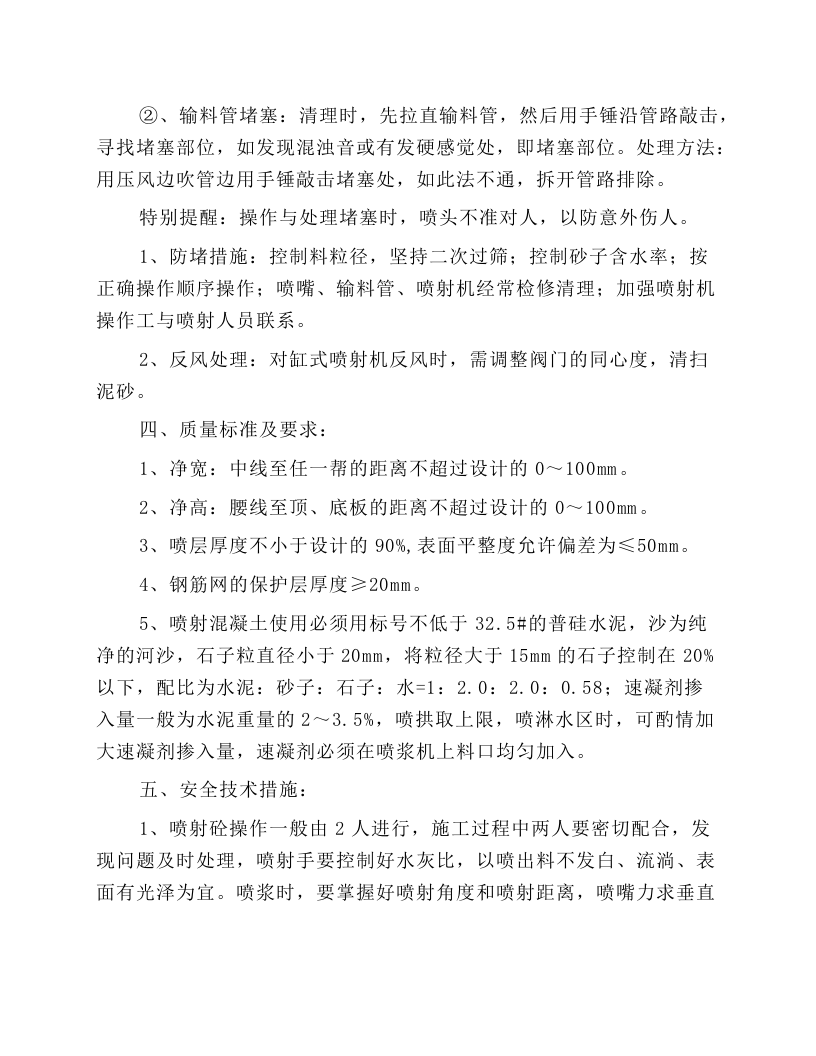

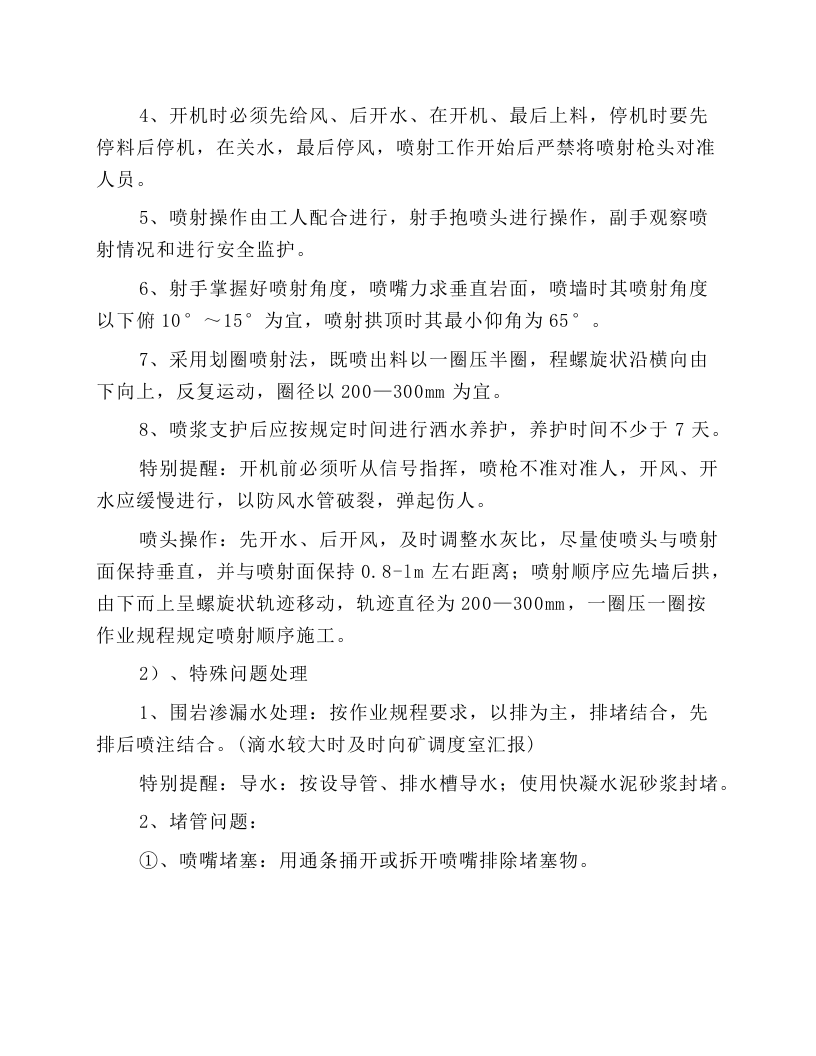

3.5MPA
