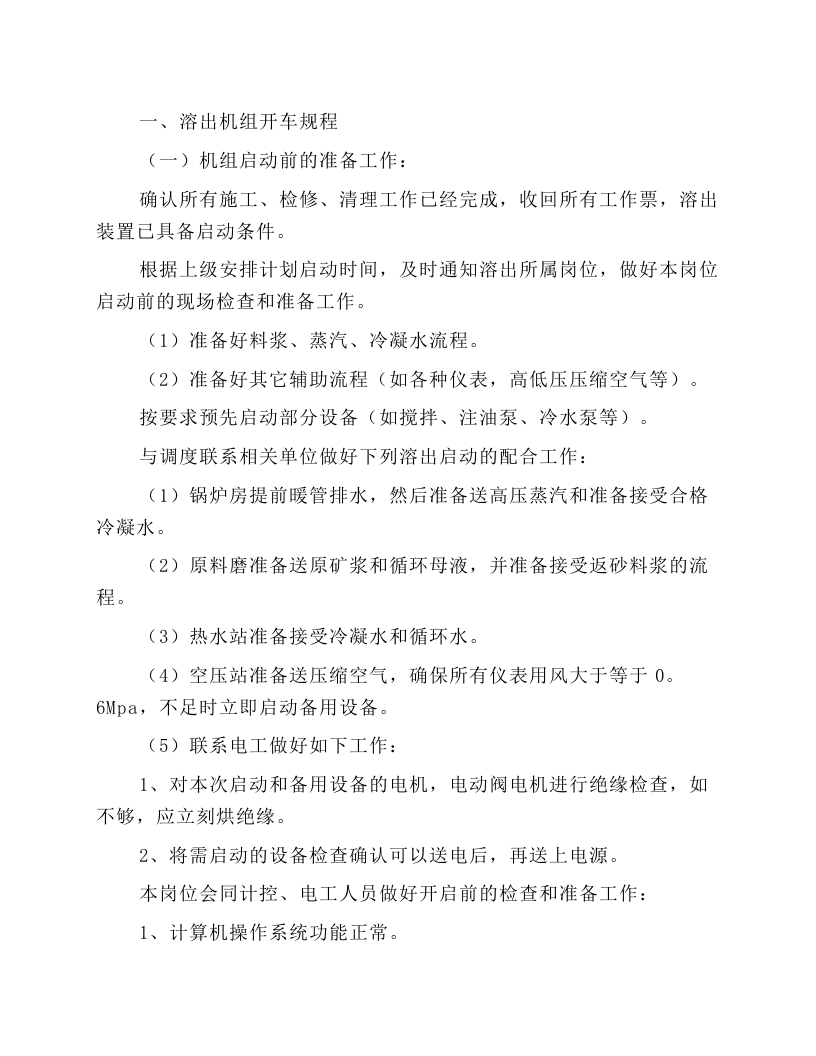

溶出机组开车规程
(一)
机组启动前的准备工作:
确认所有施工、检修、清理工作已经完成,收回所有工作票,溶出装置已具备启动条件。
根据上级安排计划启动时间,及时通知溶出所属岗位,做好本岗位启动前的现场检查和准备工作。
(
1
)准备好料浆、蒸汽、冷凝水流程。
(
2
)准备好其它辅助流程(如各种仪表,高低压压缩空气等)。
按要求预先启动部分设备(如搅拌、注油泵、冷水泵等)。
与调度联系相关单位做好下列溶出启动的配合工作:
(
1
)锅炉房提前暖管排水,然后准备送高压蒸汽和准备接受合格冷凝水。
(
2
)原料磨准备送原矿浆和循环母液,并准备接受返砂料浆的流程。
(
3
)热水站准备接受冷凝水和循环水。
(
4
)空压站准备送压缩空气,确保所有仪表用风大于等于
0
。
6Mpa
,不足时立即启动备用设备。
(
5
)联系电工做好如下工作:
1
、对本次启动和备用设备的电机,电动阀电机进行绝缘检查,如不够,应立刻烘绝缘。
2
、将需启动的设备检查确认可以送电后,再送上电源。

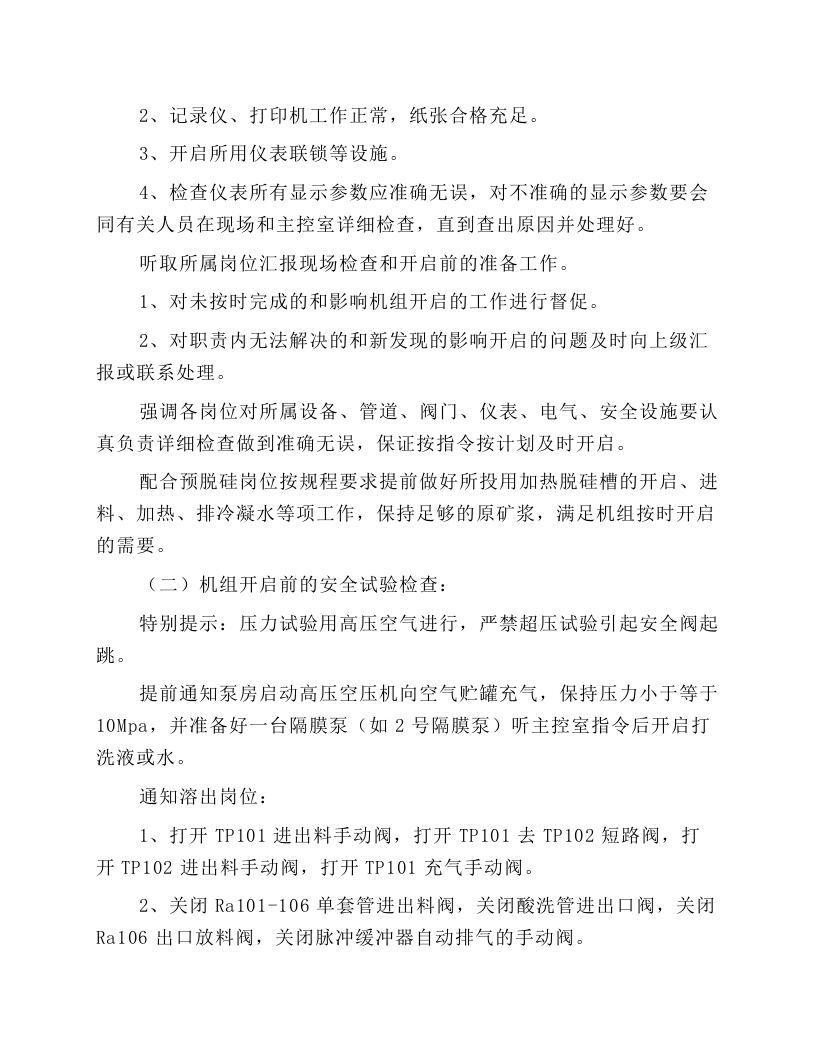

本岗位会同计控、电工人员做好开启前的检查和准备工作:
1
、计算机操作系统功能正常。
2
、记录仪、打印机工作正常,纸张合格充足。
3
、开启所用仪表联锁等设施。
4
、检查仪表所有显示参数应准确无误,对不准确的显示参数要会同有关人员在现场和主控室详细检查,直到查出原因并处理好。
听取所属岗位汇报现场检查和开启前的准备工作。
1
、对未按时完成的和影响机组开启的工作进行督促。
2
、对职责内无法解决的和新发现的影响开启的问题及时向上级汇报或联系处理。
强调各岗位对所属设备、管道、阀门、仪表、电气、安全设施要认真负责详细检查做到准确无误,保证按指令按计划及时开启。
配合预脱硅岗位按规程要求提前做好所投用加热脱硅槽的开启、进料、加热、排冷凝水等项工作,保持足够的原矿浆,满足机组按时开启的需要。
(二)机组开启前的安全试验检查:
特别提示:压力试验用高压空气进行,严禁超压试验引起安全阀起跳。
提前通知泵房启动高压空压机向空气贮罐充气,保持压力小于等于
10Mpa
,并准备好一台隔膜泵(如
2
号隔膜泵)听主控室指令后开启打洗液或水。
通知溶出岗位:
1
、打开
TP101
进出料手动阀,打开
TP101
去
TP102
短路阀,打开
TP102
进出料手动阀,打开
TP101
充气手动阀。
2
、关闭
Ra101-106
单套管进出料阀,关闭酸洗管进出口阀,关闭
Ra106
出口放料阀,关闭脉冲缓冲器自动排气的手动阀。
3
、检查两个脉冲缓冲器充
