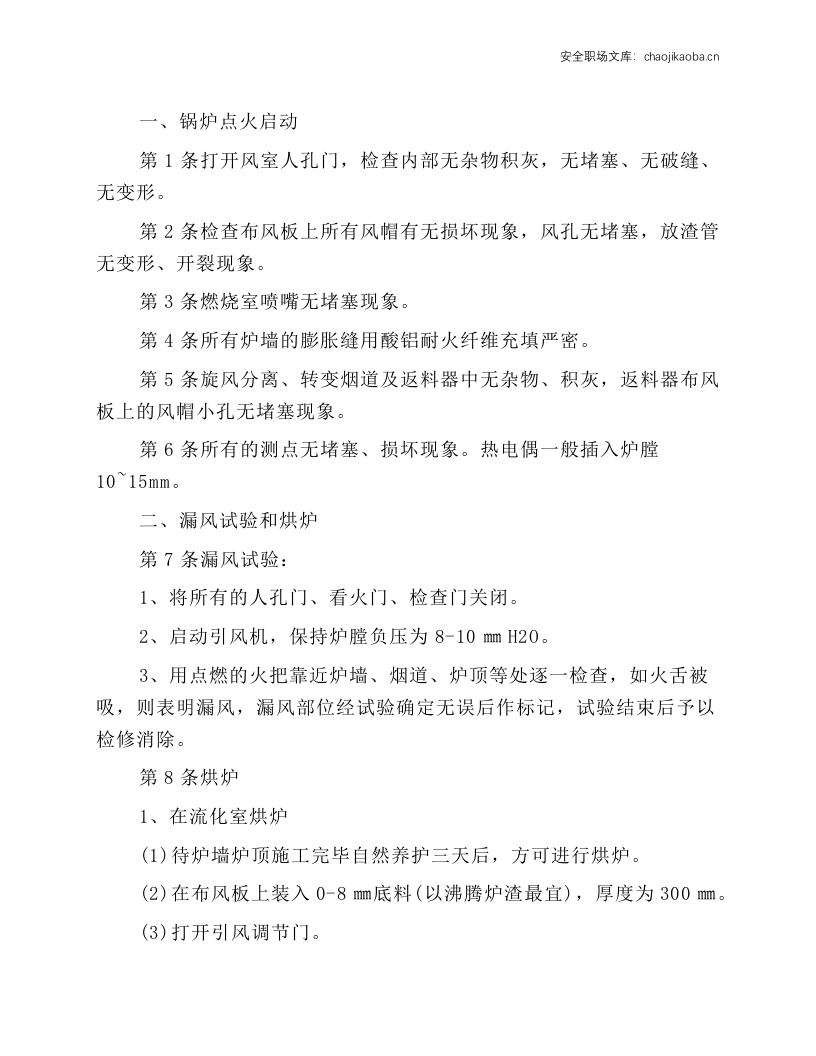

一、锅炉点火启动
第1条打开风室人孔门,检查内部无杂物积灰,无堵塞、无破缝、无变形。
第2条检查布风板上所有风帽有无损坏现象,风孔无堵塞,放渣管无变形、开裂现象。
第3条燃烧室喷嘴无堵塞现象。
第4条所有炉墙的膨胀缝用酸铝耐火纤维充填严密。
第5条旋风分离、转变烟道及返料器中无杂物、积灰,返料器布风板上的风帽小孔无堵塞现象。
第6条所有的测点无堵塞、损坏现象。热电偶一般插入炉膛10~15mm。
二、漏风试验和烘炉
第7条漏风试验:
1、将所有的人孔门、看火门、检查门关闭。
2、启动引风机,保持炉膛负压为8-10㎜H2O。
3、用点燃的火把靠近炉墙、烟道、炉顶等处逐一检查,如火舌被吸,则表明漏风,漏风部位经试验确定无误后作标记,试验结束后予以检修消除。
第8条烘炉
1、在流化室烘炉
(1)待炉墙炉顶施工完毕自然养护三天后,方可进行烘炉。
(2)在布风板上装入0-8㎜底料(以沸腾炉渣最宜),厚度为300㎜。
(3)打开引风调节门。
(4)放入木柴,点火烘炉。烘炉时控制预热器的温度。
(5)在烘炉初期24小时内,排烟温度应<50℃
(6)24小时后,逐步增大火势,将排烟温度提高至60-80℃,稳定24小时。
(7)加大火势,将排烟温度提高至100℃,稳定24小时。
(8)继续加大火势,将排烟温度提高至150℃,稳定10小时后,停止加柴。此阶段约需100小时。
2、在旋风分离器下点火烘炉
(1)打开旋风分离器返料器机构上面的检查孔。
(2)在返料器布风板上盖上铁板,防止灰堵塞风帽孔。
(3)在铁板上放上木柴点火。烘炉步骤与前面大致相同,但时间可缩短1/3-1/2。
3、烘炉应注意的问题
(1)烘炉前所有炉墙上应留透风孔,使烘炉时产生的蒸汽排出。
(2)烘炉应缓慢进行,并应监视膨胀指示,做好记录。
三、正常点火启动
第9条对设备检查完毕后,将Ø0-Ø8㎜的底料送入炉膛,厚度为300㎜,并用工具铺平。
第10条加入木柴点火,烧底火。烧底火时间:冬季为8-10小时,夏季为5-6小时。
第11条点火烘炉结束后,关闭引风机调节门,将碳火均匀铺开,并加入木炭50㎏,覆盖在碳火层上,在撒上烟煤屑30-50㎏。
第12条上述操作结束后,关闭炉门,启动引风机、送风机。此时应密切监视炉内流化及温升情况,并用增减一次风的方法调整床温至600℃以上时,启动给煤机投入给煤,并将主床温度稳定在850-900℃左右。
点火时应注意:
1、升温过快,加大一次风量。
2、升温过缓时,减少一次风量,必要时可停止风机的运行,使炉内温度升高时再次启动。
3、若看到流化不均匀(局部不流化或出现死角)则应迅速
