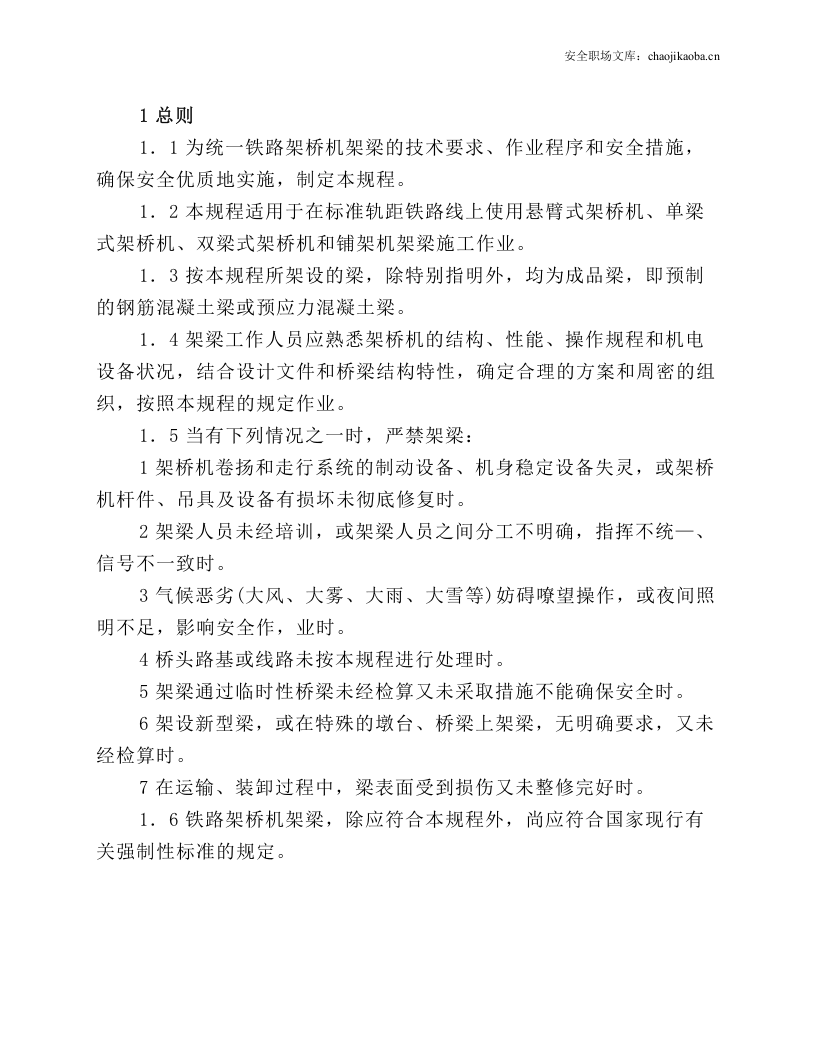

1总则
1.1为统一铁路架桥机架梁的技术要求、作业程序和安全措施,确保安全优质地实施,制定本规程。
1.2本规程适用于在标准轨距铁路线上使用悬臂式架桥机、单梁式架桥机、双梁式架桥机和铺架机架梁施工作业。
1.3按本规程所架设的梁,除特别指明外,均为成品梁,即预制的钢筋混凝土梁或预应力混凝土梁。
1.4架梁工作人员应熟悉架桥机的结构、性能、操作规程和机电设备状况,结合设计文件和桥梁结构特性,确定合理的方案和周密的组织,按照本规程的规定作业。
1.5当有下列情况之一时,严禁架梁:
1架桥机卷扬和走行系统的制动设备、机身稳定设备失灵,或架桥机杆件、吊具及设备有损坏未彻底修复时。
2架梁人员未经培训,或架梁人员之间分工不明确,指挥不统—、信号不一致时。
3气候恶劣(大风、大雾、大雨、大雪等)妨碍嘹望操作,或夜间照明不足,影响安全作,业时。
4桥头路基或线路未按本规程进行处理时。
5架梁通过临时性桥梁未经检算又未采取措施不能确保安全时。
6架设新型梁,或在特殊的墩台、桥梁上架梁,无明确要求,又未经检算时。
7在运输、装卸过程中,梁表面受到损伤又未整修完好时。
1.6铁路架桥机架梁,除应符合本规程外,尚应符合国家现行有关强制性标准的规定。

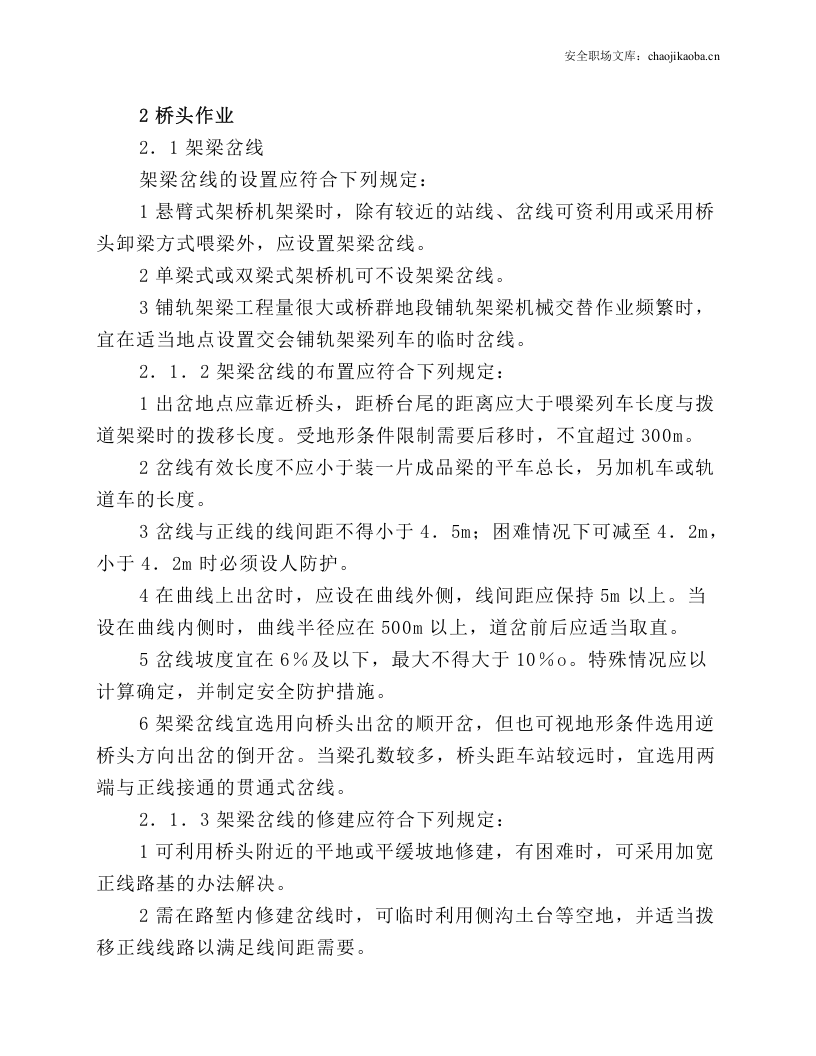

2桥头作业
2.1架梁岔线
架梁岔线的设置应符合下列规定:
1悬臂式架桥机架梁时,除有较近的站线、岔线可资利用或采用桥头卸梁方式喂梁外,应设置架梁岔线。
2单梁式或双梁式架桥机可不设架梁岔线。
3铺轨架梁工程量很大或桥群地段铺轨架梁机械交替作业频繁时,宜在适当地点设置交会铺轨架梁列车的临时岔线。
2.1.2架梁岔线的布置应符合下列规定:

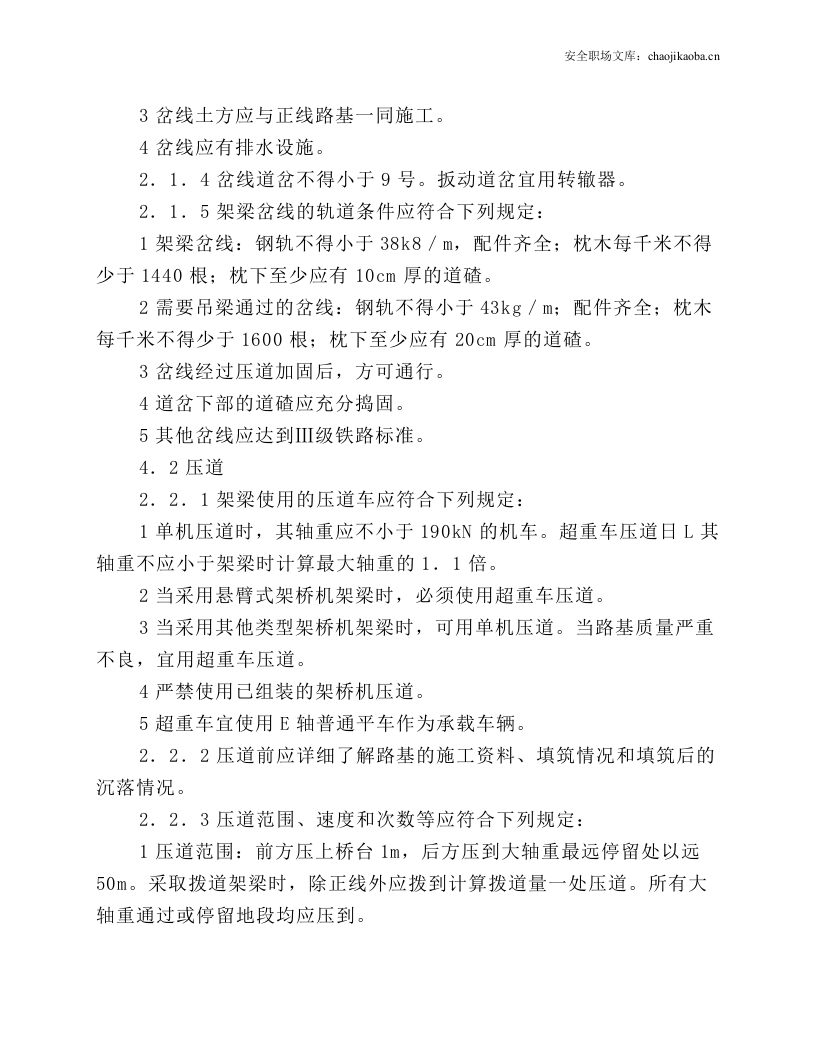

1出岔地点应靠近桥头,距桥台尾的距离应大于喂梁列车长度与拨道架梁时的拨移长度。受地形条件限制需要后移时,不宜超过300m。
2岔线有效长度不应小于装一片成品梁的平车总长,另加机车或轨道车的长度。
3岔线与正线的线间距不得小于4.5m;困难情况下可减至4.2m,小于4.2m时必须设人防护。
4在曲线上出岔时,应设在曲线外侧,线间距应保持5m以上。当设在曲线内侧时,曲线半径应在500m以上,道岔前后应适当取直。
5岔线坡度宜在6%及以下,最大不得大于10%o。特殊情况应以计算确定,并制定安全防护措施。
6架梁岔线宜选用向桥头出岔的顺开岔,但也可视地形条件选用逆桥头方向出岔的倒开岔。当梁孔数较多,桥头距车站较远时,宜选用两端与正线接通的贯通式岔线。
2.1.3架梁岔线的修建应符合下列规定:
1可利用桥头附
