试压安全技术操作规程.docx

操作规程 DOCX   1页   下载4   2024-01-16   浏览50   收藏2   点赞1   评分-   654字   5积分
试压安全技术操作规程.docx 第1页

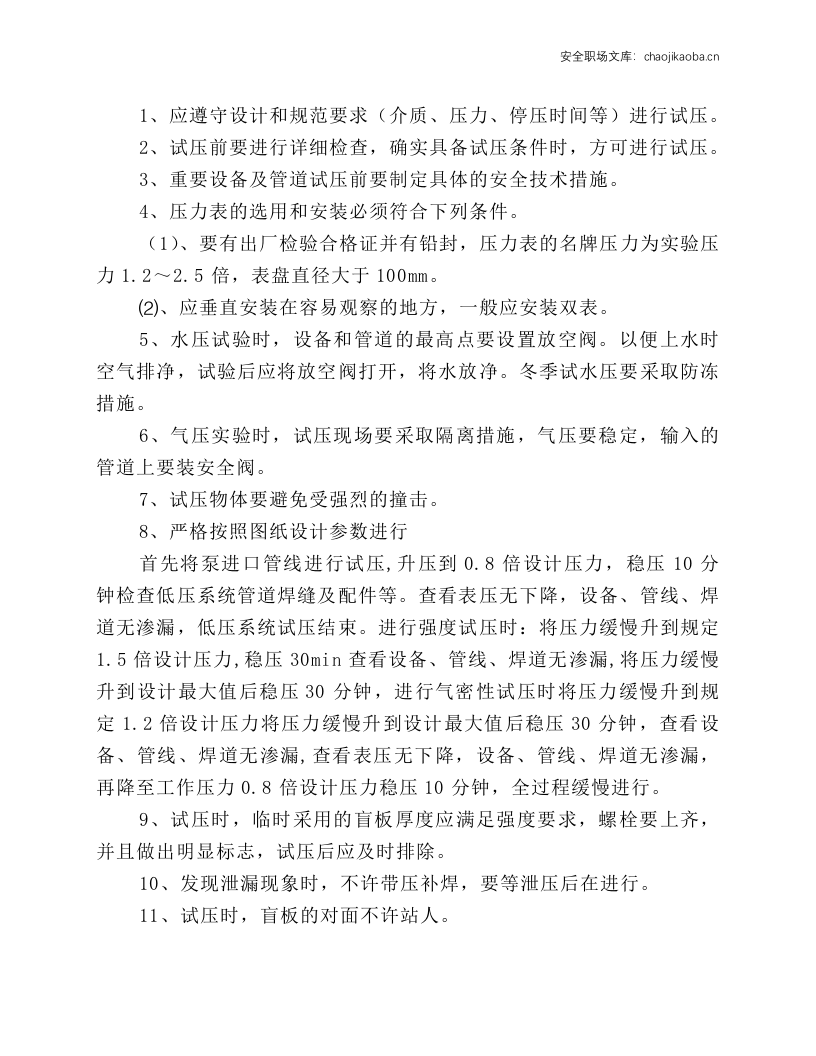

1、应遵守设计和规范要求(介质、压力、停压时间等)进行试压。 2、试压前要进行详细检查,确实具备试压条件时,方可进行试压。 3、重要设备及管道试压前要制定具体的安全技术措施。 4、压力表的选用和安装必须符合下列条件。 (1)、要有出厂检验合格证并有铅封,压力表的名牌压力为实验压力1.2~2.5倍,表盘直径大于100mm。 ⑵、应垂直安装在容易观察的地方,一般应安装双表。 5、水压试验时,设备和管道的最高点要设置放空阀。以便上水时空气排净,试验后应将放空阀打开,将水放净。冬季试水压要采取防冻措施。 6、气压实验时,试压现场要采取隔离措施,气压要稳定,输入的管道上要装安全阀。 7、试压物体要避免受强烈的撞击。 8、严格按照图纸设计参数进行 首先将泵进口管线进行试压,升压到0.8倍设计压力,稳压10分钟检查低压系统管道焊缝及配件等。查看表压无下降,设备、管线、焊道无渗漏,低压系统试压结束。进行强度试压时:将压力缓慢升到规定1.5倍设计压力,稳压30min查看设备、管线、焊道无渗漏,将压力缓慢升到设计最大值后稳压30分钟,进行气密性试压时将压力缓慢升到规定1.2倍设计压力将压力缓慢升到设计最大值后稳压30分钟,查看设备、管线、焊道无渗漏,查看表压无下降,设备、管线、焊道无渗漏,再降至工作压力0.8倍设计压力稳压10分钟,全过程缓慢进行。 9、试压时,临时采用的盲板厚度应满足强度要求,螺栓要上齐,并且做出明显标志,试压后应及时排除。 10、发现泄漏现象时,不许带压补焊,要等泄压后在进行。 11、试压时,盲板的对面不许站人。
