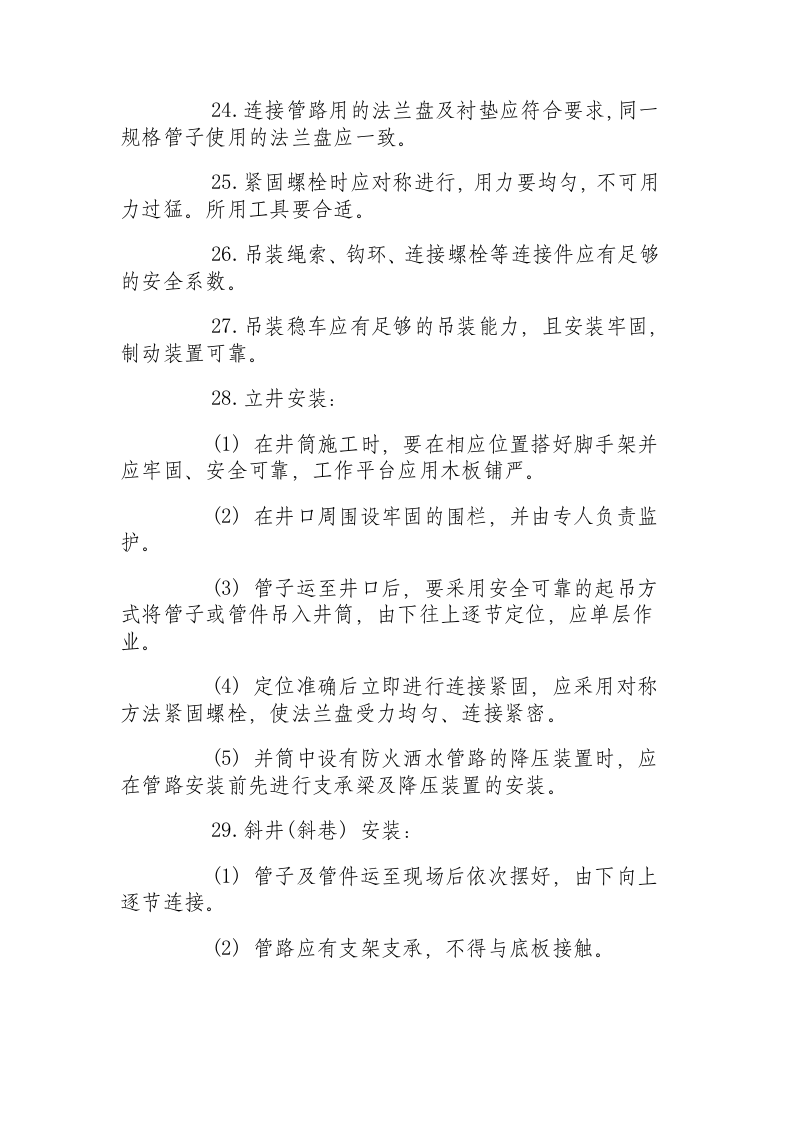

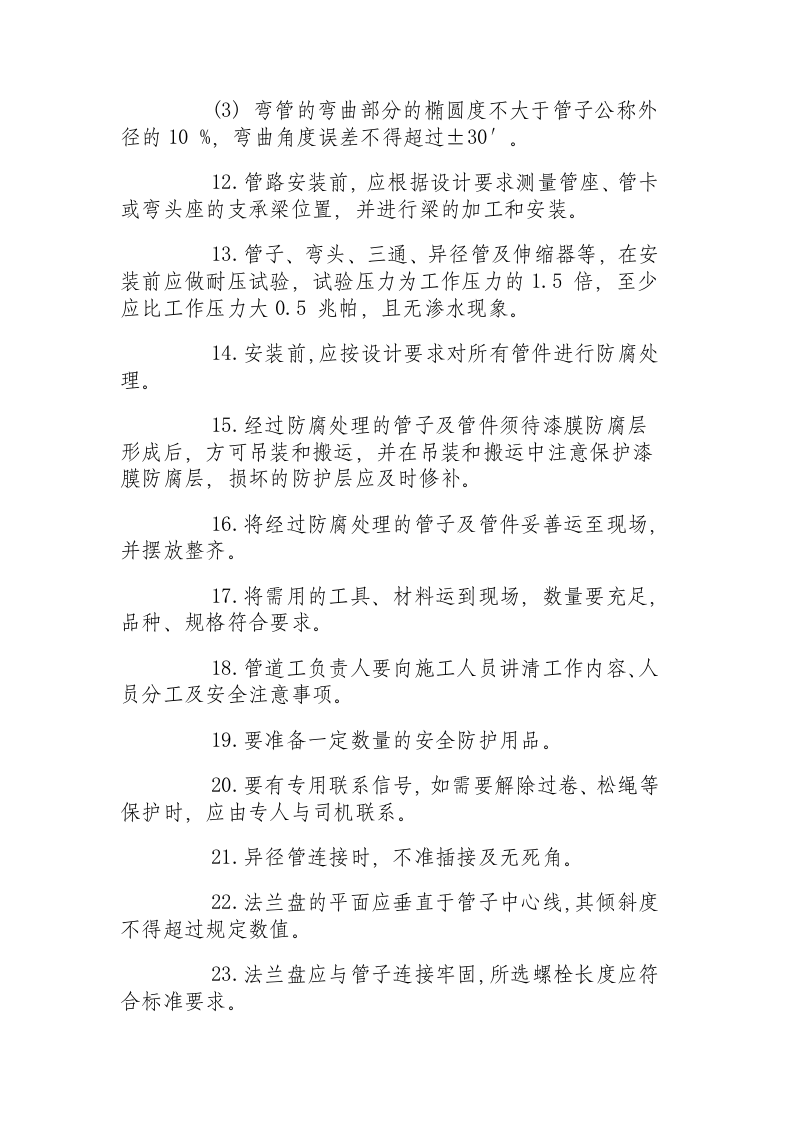

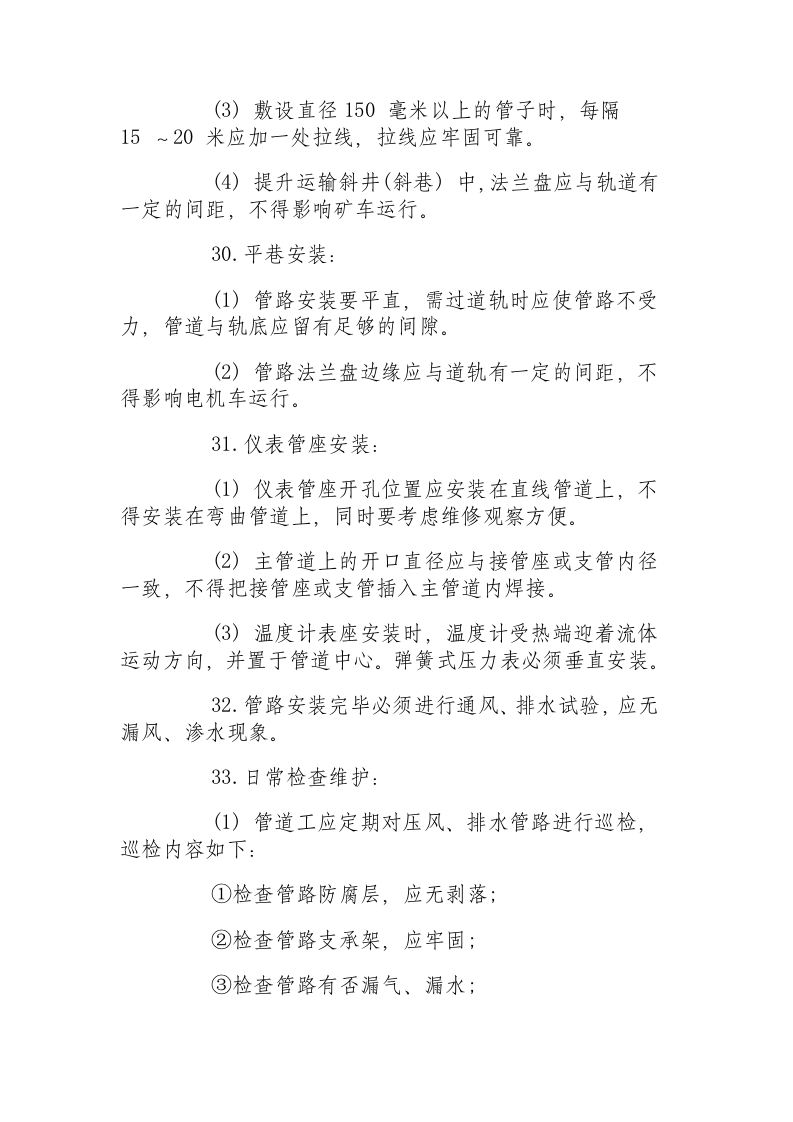

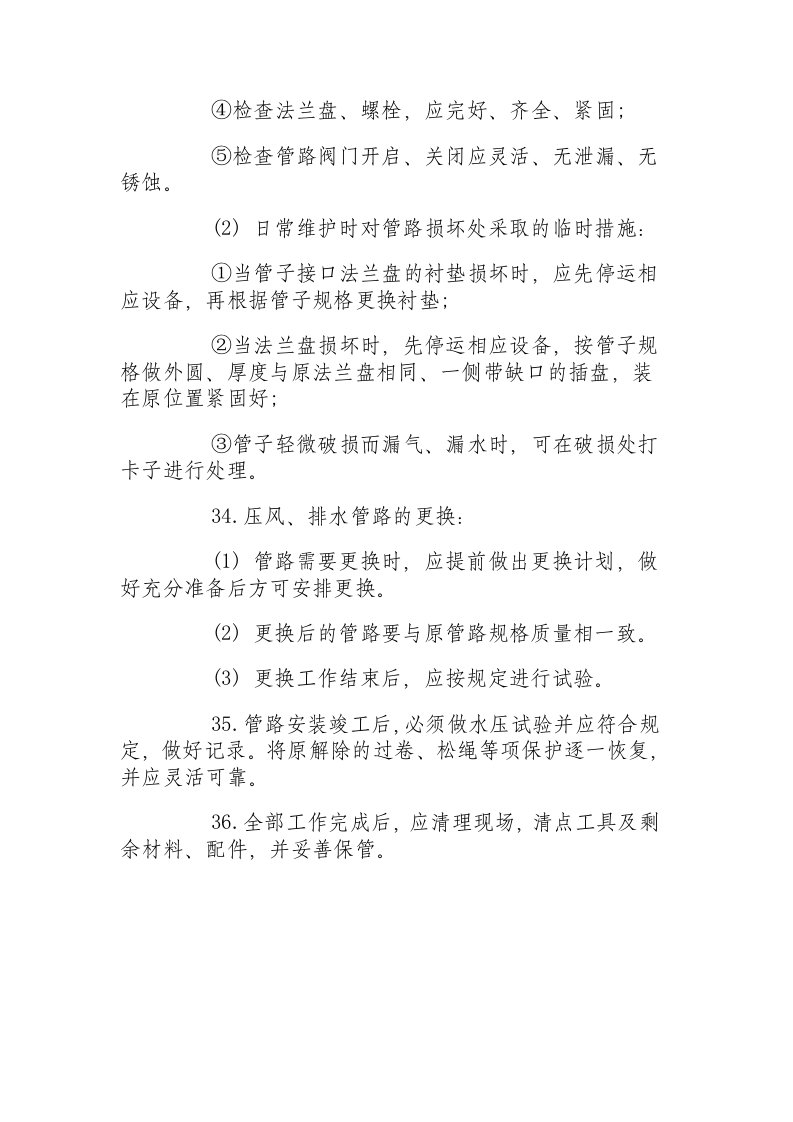

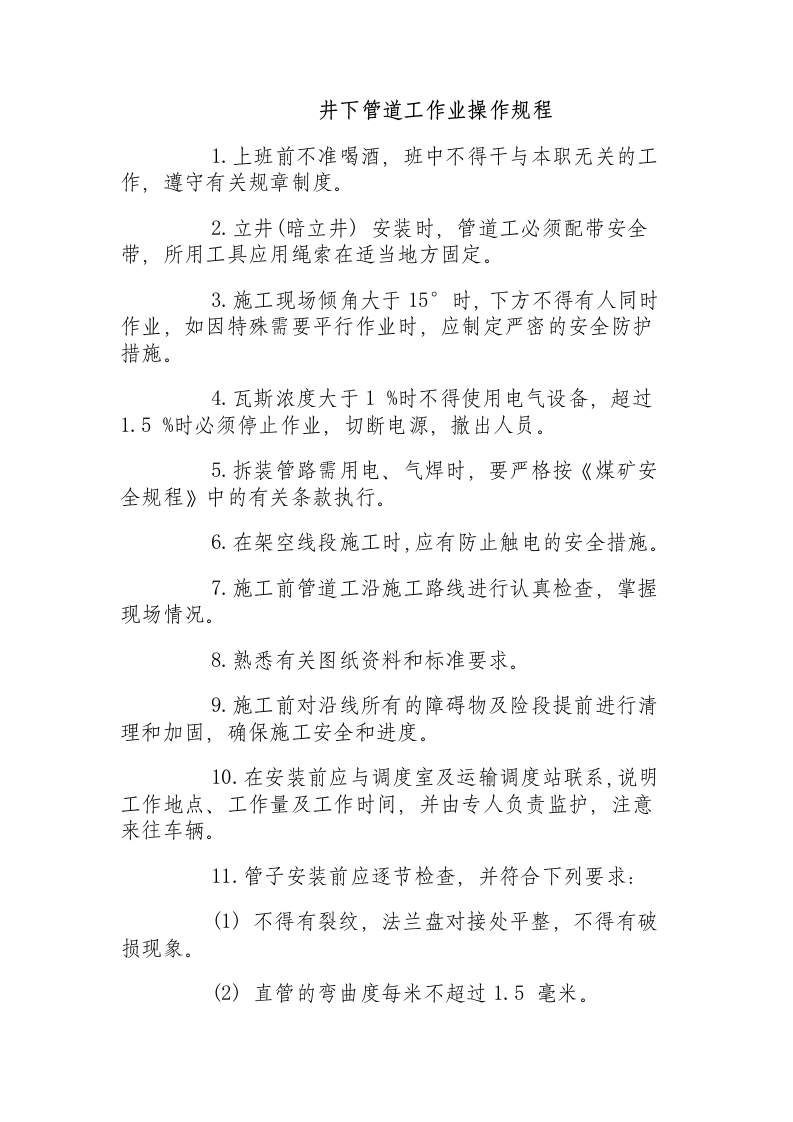

   井下管道工作业操作规程    1. 上班前不准喝酒,班中不得干与本职无关的工作,遵守有关规章制度。    2. 立井 ( 暗立井 ) 安装时,管道工必须配带安全带,所用工具应用绳索在适当地方固定。    3. 施工现场倾角大于 15° 时,下方不得有人同时作业,如因特殊需要平行作业时,应制定严密的安全防护措施。    4. 瓦斯浓度大于 1 % 时不得使用电气设备,超过 1.5 % 时必须停止作业,切断电源,撤出人员。    5. 拆装管路需用电、气焊时,要严格按《煤矿安全规程》中的有关条款执行。    6. 在架空线段施工时,应有防止触电的安全措施。    7. 施工前管道工沿施工路线进行认真检查,掌握现场情况。    8. 熟悉有关图纸资料和标准要求。    9. 施工前对沿线所有的障碍物及险段提前进行清理和加固,确保施工安全和进度。    10. 在安装前应与调度室及运输调度站联系,说明工作地点、工作量及工作时间,并由专人负责监护,注意来往车辆。    11. 管子安装前应逐节检查,并符合下列要求:    (1) 不得有裂纹,法兰盘对接处平整,不得有破损现象。    (2) 直管的弯曲度每米不超过 1.5 毫米。    (3) 弯管的弯曲部分的椭圆度不大于管子公称外径的 10 % ,弯曲角度误差不得超过 ±30′ 。    12. 管路安装前,应根据设计要求测量管座、管卡或弯头座的支承梁位置,并进行梁的加工和安装。    13. 管子、弯头、三通、异径管及伸缩器等,在安装前应做耐压试验,试验压力为工作压力的 1.5 倍,至少应比工作压力大 0.5 兆帕,且无渗水现象。    14. 安装前,应按设计要求对所有管件进行防腐处理。    15. 经过防腐处理的管子及管件须待漆膜防腐层形成后,方可吊装和搬运,并在吊装和搬运中注意保护漆膜防腐层,损坏的防护层应及时修补。    16. 将经过防腐处理的管子及管件妥善运至现场,并摆放整齐。    17. 将需用的工具、材料运到现场,数量要充足,品种、规格符合要求。    18. 管道工负责人要向施工人员讲清工作内容、人员分工及安全注意事项。    19. 要准备一定数量的安全防护用品。    20. 要有专用联系信号,如需要解除过卷、松绳等保护时,应由专人与司机联系。    21. 异径管连接时,不准插接及无死角。    22. 法兰盘的平面应垂直于管子中心线,其倾斜度不得超过规定数值。    23. 法兰盘应与管子连接牢固,所选螺栓长度应符合标准要求。    24. 连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。    25. 紧固螺栓时应对称进行,用力要均匀,不可用力过猛。所用工具要合适。    26. 吊装绳索、钩环、连接螺栓等连接件应有足够的安全系数。    27. 吊装稳车应有足够的吊装能力,且安装牢固,制动装置可靠。    28. 立井安装:    (1) 在井筒施工时,要在相应位置搭好脚手架并应牢固、安全可靠,工作平台应用木板铺严。    (2) 在井口周围设牢固的围栏,并由专人负责监护。    (3) 管子运至井口后,要采用安全可靠的起吊方式将管子或管件吊入井筒,由下往上逐节定位,应单层作业。    (4) 定位准确后立即进行连接紧固,应采用对称方法紧固螺栓,使法兰盘受力均匀、连接紧密。    (5) 并筒中设有防火洒水管路的降压装置时,应在管路安装前先进行支承梁及降压装置的安装。    29. 斜井 ( 斜巷 ) 安装:    (1) 管子及管件运至现场后依次摆好,由下向上逐节连接。    (2) 管路应有支架支承,不得与底板接触。    (3) 敷设直径 150 毫米以上的管子时,每隔 15 ~ 20 米应加一处拉线,拉线应牢固可靠。    (4) 提升运输斜井 ( 斜巷 ) 中,法兰盘应与轨道有一定的间距,不得影响矿车运行。    30. 平巷安装:    (1) 管路安装要平直,需过道轨时应使管路不受力,管道与轨底应留有足够的间隙。    (2) 管路法兰盘边缘应与道轨有一定的间距,不得影响电机车运行。    31. 仪表管座安装:    (1) 仪表管座开孔位置应安装在直线管道上,不得安装在弯曲管道上,同时要考虑维修观察方便。    (2) 主管道上的开口直径应与接管座或支管内径一致,不得把接管座或支管插入主管道内焊接。    (3) 温度计表座安装时,温度计受热端迎着流体运动方向,并置于管道中心。弹簧式压力表必须垂直安装。    32. 管路安装完毕必须进行通风、排水试验,应无漏风、渗水现象。    33. 日常检查维护:    (1) 管道工应定期对压风、排水管路进行巡检,巡检内容如下:    ① 检查管路防腐层,应无剥落 ;    ② 检查管路支承架,应牢固 ;    ③ 检查管路有否漏气、漏水 ;    ④ 检查法兰盘、螺栓,应完好、齐全、紧固 ;    ⑤ 检查管路阀门开启、关闭应灵活、无泄漏、无锈蚀。    (2) 日常维护时对管路损坏处采取的临时措施:    ① 当管子接口法兰盘的衬垫损坏时,应先停运相应设备,再根据管子规格更换衬垫 ;    ② 当法兰盘损坏时,先停运相应设备,按管子规格做外圆、厚度与原法兰盘相同、一侧带缺口的插盘,装在原位置紧固好 ;    ③ 管子轻微破损而漏气、漏水时,可在破损处打卡子进行处理。    34. 压风、排水管路的更换:    (1) 管路需要更换时,应提前做出更换计划,做好充分准备后方可安排更换。    (2) 更换后的管路要与原管路规格质量相一致。    (3) 更换工作结束后,应按规定进行试验。    35. 管路安装竣工后,必须做水压试验并应符合规定,做好记录。将原解除的过卷、松绳等项保护逐一恢复,并应灵活可靠。    36. 全部工作完成后,应清理现场,清点工具及剩余材料、配件,并妥善保管。
井下管道工作业操作规程.docx
下载提示

欢迎注册登陆领取积分/会员免费下载--获取途径:

1.上传文档获得2积分      2.签到获取。  3.个人中心获取邀请链接邀请好友获取积分   4.参加首页活动免费获取7天/90天会员

AI助手|联系客服
