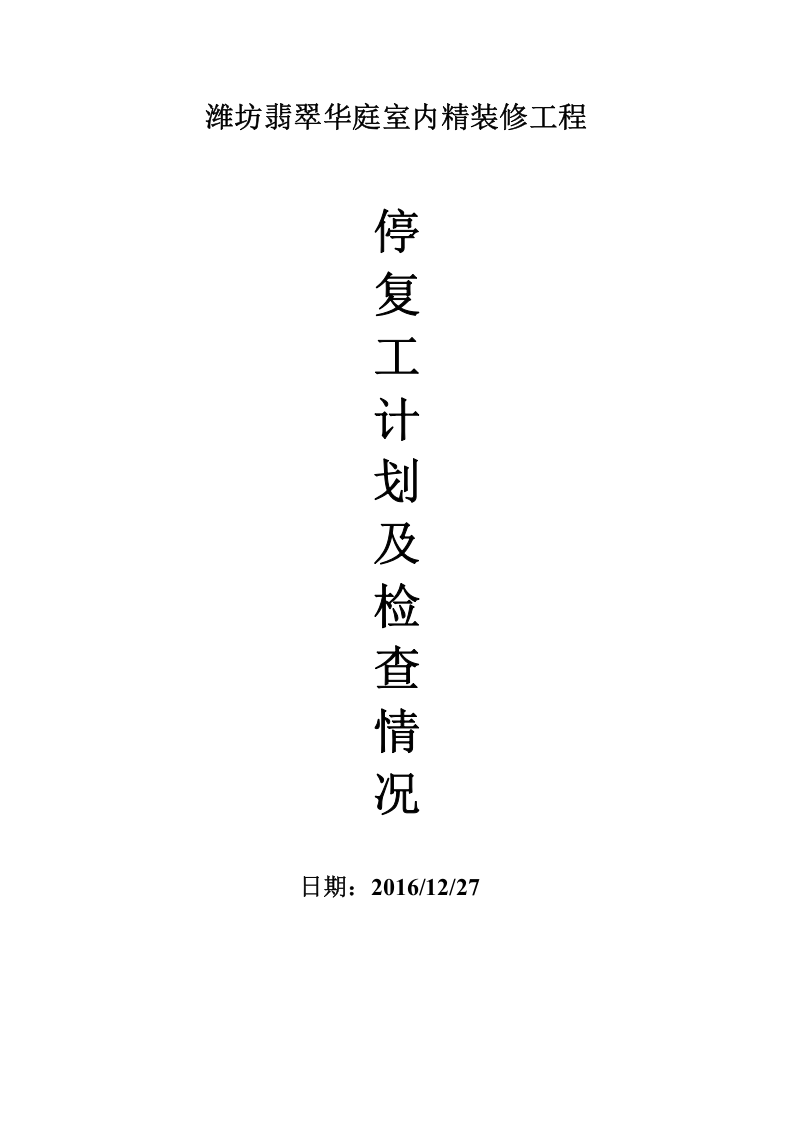

潍坊翡翠华庭室内精装修工程
停
复
工
计
划
及
检
查
情
况
日期:
2016/12/27

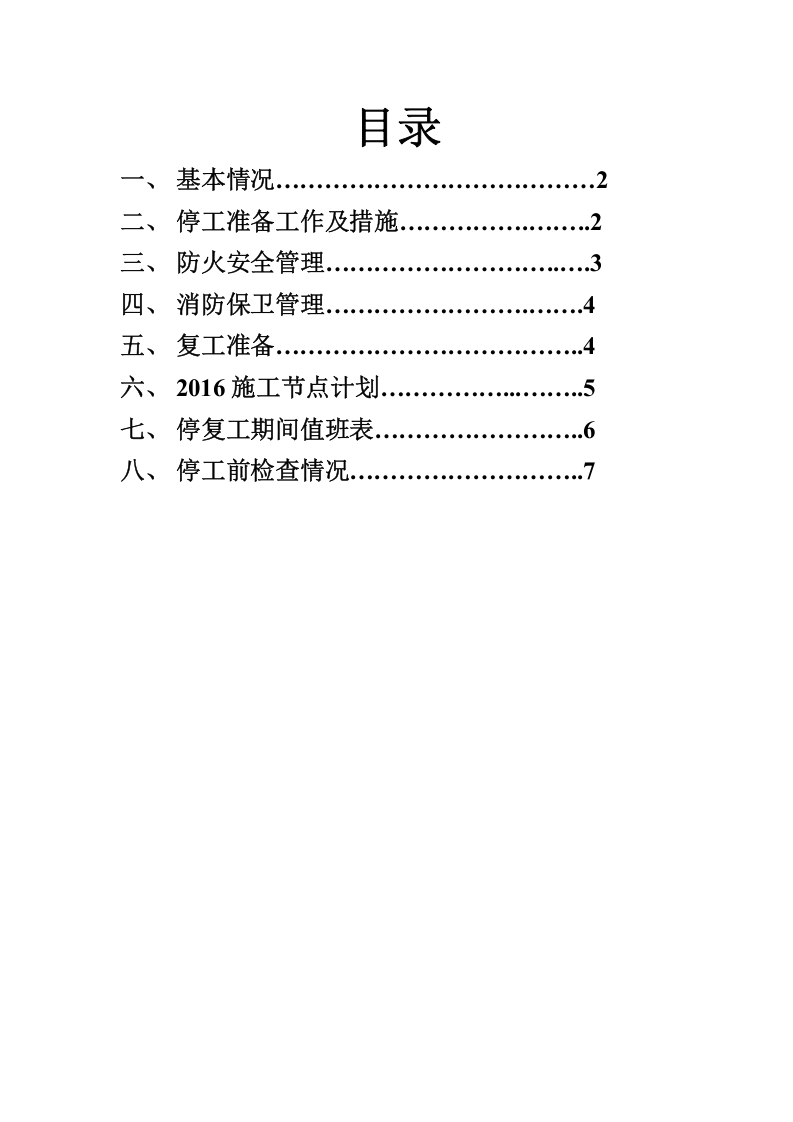

目录
基本情况
…………………………………
2
停工准备工作及措施
……………
.
……
..2
防火安全管理
………………………
..
…
.3
消防保卫管理
……………………
.
……
.4
复工准备
………………………………
..4

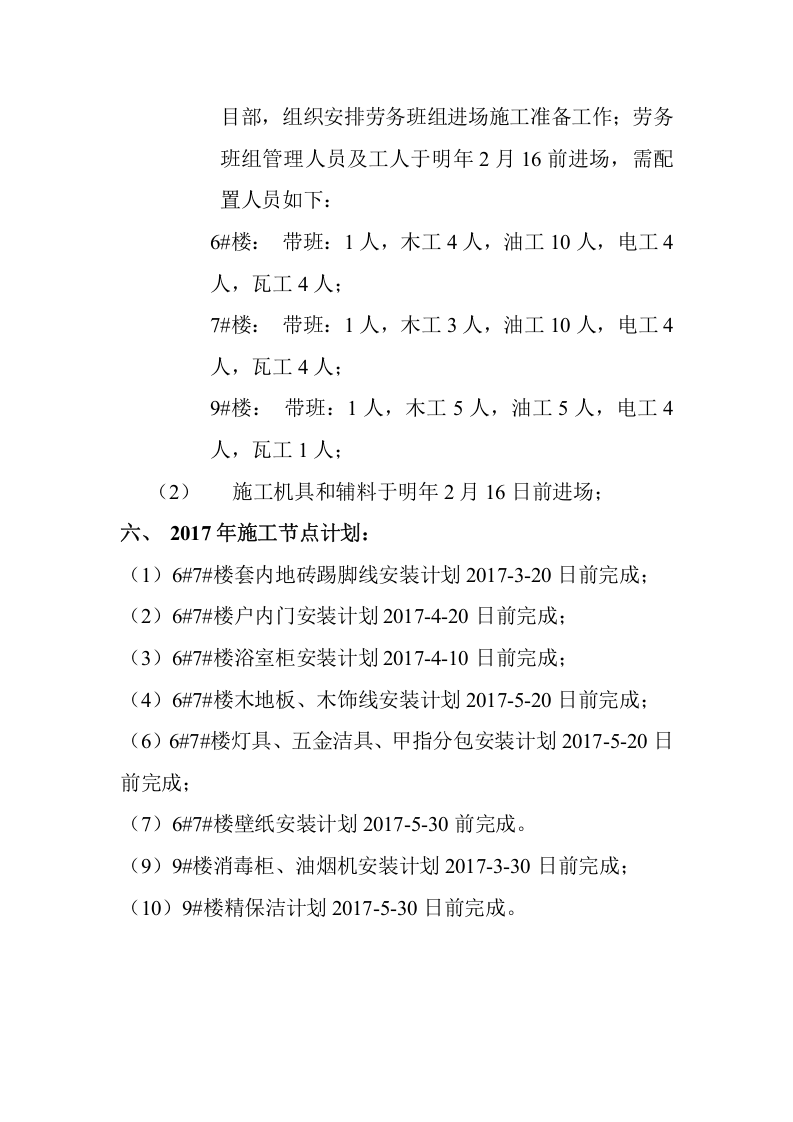

2016施工节点计划
……………
...
……
..5
停复工期间值班表
……………………
..6
停工前检查情况
………………………
..7
潍坊恒大翡翠华庭精装修工程
冬季停复工计划

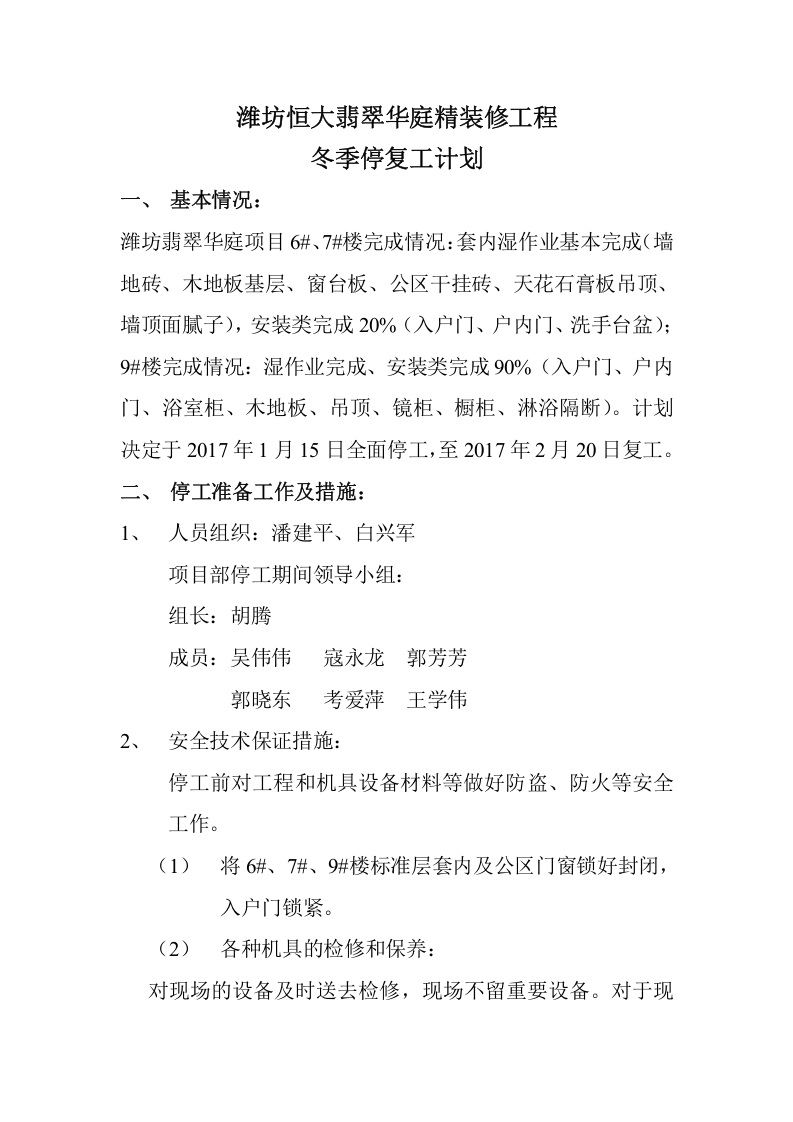

基本情况:
潍坊翡翠华庭项目6#、7#楼完成情况:套内湿作业基本完成(墙地砖、木地板基层、窗台板、公区干挂砖、天花石膏板吊顶、墙顶面腻子),安装类完成20%(入户门、户内门、洗手台盆);9#楼完成情况:湿作业完成、安装类完成90%(入户门、户内门、浴室柜、木地板、吊顶、镜柜、橱柜、淋浴隔断)。计划决定于2017年1月15日全面停工,至2017年2月20日复工。
停工准备工作及措施:
人员组织:潘建平、白兴军
项目部停工期间领导小组:
组长:胡腾
成员:吴伟伟 寇永龙 郭芳芳
郭晓东 考爱萍 王学伟
安全技术保证措施:
停工前对工程和机具设备材料等做好防盗、防火等安全工作。
将6#、7#、9#楼标准层套内及公区门窗锁好封闭,入户门锁紧。
各种机具的检修和保养:

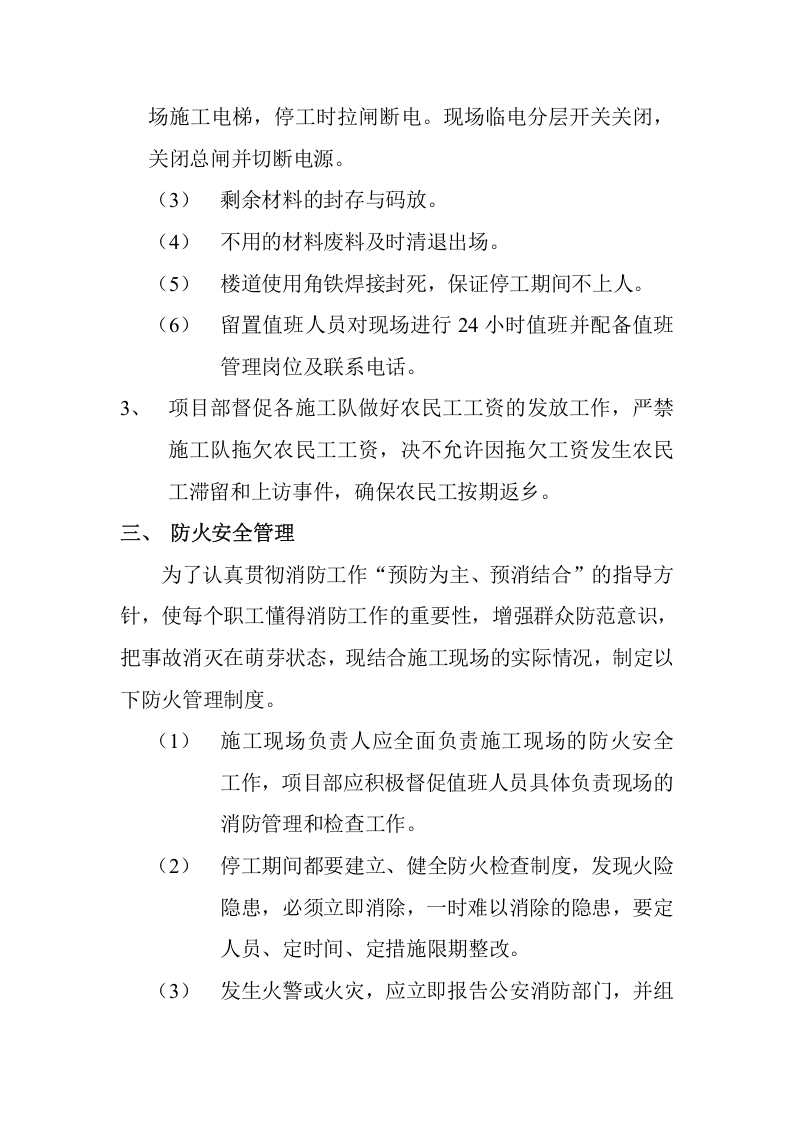

对现场的设备及时送去检修,现场不留重要设备。对于现场施工电梯,停工时拉闸断电。现场临电分层开关关闭,关闭总闸并切断电源。
剩余材料的封存与码放。
不用的材料废料及时清退出场。
楼道使用角铁焊接封死,保证停工期间不上人。
留置值班人员对现场进行24小时值班并配备值班管理岗位及联系电话。
项目部督促各施工队做好农民工工资的发放工作,严禁施工队拖欠农民工工资,决不允许因拖欠工资发生农民工滞留和上访事件,确保农民工按期返乡。

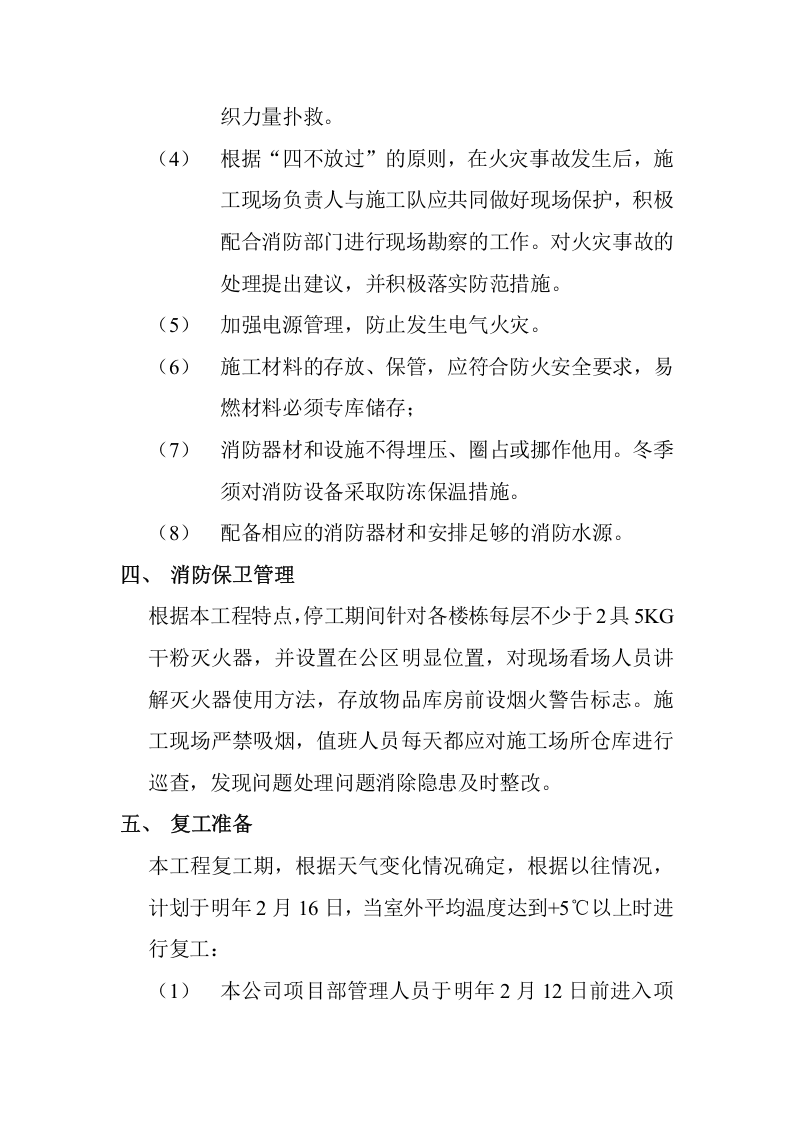

防火安全管理
为了认真贯彻消防工作“预防为主、预消结合”的指导方针,使每个职工懂得消防工作的重要
